4M管理 システムを導入しても、変更申請の一覧だけが増え、どの製造番号から新条件が有効になったのか、初品は誰が何を確認したのか、不具合時にどこまで戻せばよいのかが答えられない工場は少なくありません。必要なのはMan・Machine・Material・Methodの変更を記録する台帳ではなく、変更を検知し、リスクを判定し、承認し、有効境界を確定し、初品検証と暫定封じ込めを経て解除またはロールバックする「実行可能なリリース管理」です。本記事では、タイ工場でRFP、FAT、SATに落とし込める受入条件と90日パイロットを具体化します。
結論:4M管理 システムは変更台帳ではなくリリース制御ループである
4M変更 管理の成否は、申請件数や承認画面の有無では測れません。変更前後の製品を直ちに切り分け、未承認条件での生産を止め、初品結果を根拠に量産を解放し、異常時に対象品と材料ロットを限定できることが重要です。そのためシステムは、次の一連の状態を一つの変更IDでつなぐ必要があります。
- 計画変更と未計画変更を検知する。
- 対象品番、工程、設備、材料、作業者、文書への影響を判定する。
- 品質・生産・技術など必要な役割が承認する。
- 「いつから」だけでなく最初と最後の製造番号を含む有効境界を確定する。
- 初品検証、追加検査、暫定封じ込めを実行する。
- 証跡がそろったら量産を解放し、未達ならロールバックする。
- 残課題、暫定措置、教育、文書改訂を閉じる。
ここで提案するデータ項目や承認フローは、規格本文を置き換えるものではありません。顧客固有要求、社内手順、製品リスクに合わせて設計するための実務モデルです。システムを選ぶ際は「4Mを登録できますか」ではなく、「変更境界と出荷判断を証拠で再現できますか」と質問するべきです。
2026年に4M変更 管理を見直す背景
品質マネジメント規格の動きは、変更管理を単なる文書改訂から経営・リスク・品質文化につながる運用へ見直す契機になります。ISOの規格ページではISO 9001第6版は2026年8月29日時点で「under publication」、発行予定は2026年9月とされています。したがって「ISO 9001:2026がすでに発効した」と扱うのは正しくありません。一方、ISOの2026年版案内は、要求事項の明確化、リーダーシップ・品質文化・説明責任への強い焦点、リスクと機会の扱いの明確化などを紹介しています。今の段階でできるのは、未発行の文言を先取りして適合を断言することではなく、現在の変更プロセスが事実と意思決定を追跡できるかを点検することです。
ISO/TC 176/SC 2の実施ガイダンス一覧には、ISO 9001:2015の中で変更がどう扱われるかを説明する文書が掲載されています。つまり変更は一つの条項や一枚の申請書に閉じず、プロセス、文書化した情報、運用、改善を横断して扱う必要があります。
自動車分野では、IATFの有効なステークホルダーコミュニケ一覧に2026-005「IATF 16949 2nd Edition Update Information」が掲載されています。これは改訂・更新情報であり、第2版が発行済みだという意味ではありません。また、IATFのSanctioned Interpretationsページには#27〜30が2025年11月発行・同月有効と明記されています。適用規格や顧客要求は最新版を担当者が確認し、システム要件と監査チェックリストの版を分けて管理することが大切です。
IATFの公式SI資料では、コントロールプランの情報として発行日・改訂日やengineering change levelなどが示され、詳細情報を管理するシステムへ直接リンクできる考え方も示されています。ここから得るべき実務上の示唆は、PDFを保管するだけでなく、「そのロットに適用されたコントロールプラン版」を製造履歴からたどれるようにすることです。
AIAGの現行マニュアル一覧にはAPQP第3版と独立したControl Plan第1版が掲載され、Control Planは2024年3月発行と案内されています。Safe Launch、高自動化製造の例、ソフトウェアによる管理のガイダンスが紹介されている点も、変更後の初期流動と証跡をシステム要件に含める理由になります。
4Mを「分類」ではなく相互に影響する変更として扱う
4Mは便利な入口ですが、現実の変更は一分類で完結しません。新しい材料ロットへの切替はMaterialの変更に見えても、投入条件の変更はMethod、治具摩耗への感度はMachine、検査判断の教育はManに波及します。システムが一つの4M区分しか選べないと、影響範囲を過小評価しやすくなります。
| 4M区分 | 代表的な変更 | 同時に確認すべき影響 |
|---|---|---|
| Man | 新任、応援者、資格更新、班変更 | 教育版、作業認定、判断権限、監督体制 |
| Machine | 設備、治具、金型、センサー、PLC変更 | パラメータ、校正、保全、プログラム版、安全 |
| Material | 仕入先、品種、配合、代替材、ロット切替 | 受入検査、保管条件、使用期限、材料ロット紐付け |
| Method | 工程順、条件、検査、作業標準、搬送変更 | PFMEA、Control Plan、標準書、教育、工程能力 |
したがって変更レコードには主分類だけでなく、影響する4Mを複数選択し、影響対象を構造化して持たせます。「自由記述に全部書く」方式では、対象品番の自動抽出、未教育者への作業ブロック、該当ロット検索を実行できません。品番、工程、設備、治具、材料コード、仕入先、作業者資格、文書版をマスターIDで結び、変更前・変更後の値を機械判定できる形で保持します。
計画変更と未計画変更を同じ入口へ集める
申請フォームから始まるのは計画変更だけです。実際の工場では、PLCパラメータの現場修正、指定外材料の投入、治具交換、検査機レシピの変更、資格期限切れの作業者ログイン、図面版と現場標準の不一致など、先に事実が起きる未計画変更があります。
4M管理 システムは次の信号から差分を検知し、変更候補を自動生成できるべきです。
- MESの品番・工程・設備・作業者実績
- PLC、SCADA、検査機のパラメータとレシピ版
- ERPや倉庫管理の材料払出、仕入先、材料ロット
- 文書管理の図面、標準書、Control Plan、PFMEAの版
- 保全管理の部品交換、治具・金型交換、校正結果
- 入退場・資格管理の作業権限
自動検知は自動承認ではありません。検知結果を「既承認変更の実行」「未承認差分」「収集異常」「許容範囲内」のいずれかへ分類し、未承認差分は出荷・工程進行に必要なインターロックへつなぎます。検知できない信号は、日次の照合レポートや監督者確認で補完します。
実行可能な変更リリースの閉ループ

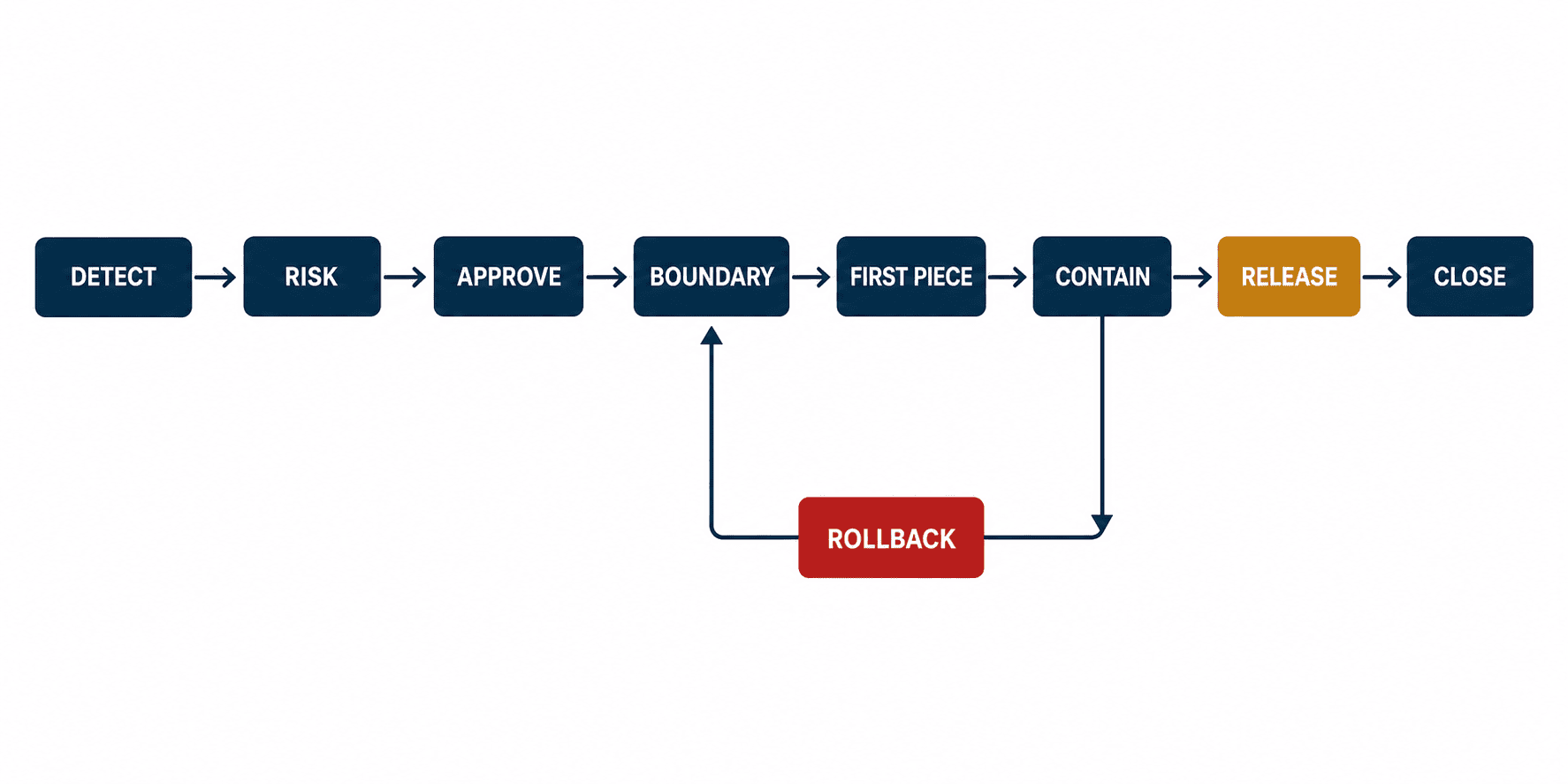

変更は「申請中」「承認済み」「完了」の三状態では粗すぎます。少なくともDraft、Risk Review、Approved、Scheduled、Executing、First-piece Hold、Temporary Containment、Released、Rolled Back、Closedを区別します。状態遷移ごとに必要証跡、実行できる役割、期限超過時の処置を定義します。

1. 変更要求と対象範囲を固定する
変更目的、変更前後、対象品番、工程、設備、工場、顧客、実施希望日時を登録します。対象範囲は自由記述だけでなくマスターから選び、後で製品履歴と突合できるようにします。緊急変更では「緊急」の一語で承認を省略せず、通常フローから何を省略したか、代替統制、承認者、復旧期限を残します。
2. リスクと必要承認をルールで決める
リスク判定では、安全・法規、特殊特性、顧客固有要求、工程能力、代替材料、新規仕入先、ソフトウェア変更、検査方法、再作業、教育を確認します。リスク点数だけで自動承認せず、特定条件が一つでも該当すれば品質責任者や顧客承認を必須にするゲートを持たせます。
承認は押印画像ではなく、誰が、どの版の変更内容と添付証跡を、いつ、どの役割で承認したかを保存します。承認後に対象範囲や条件が変わった場合は承認を無効化し、差分を示して再承認へ戻します。
3. 有効境界を予約し、実績で確定する
「8月29日から有効」だけでは、夜勤や仕掛品、設備内残留材、複数ラインを切り分けられません。予定境界と実績境界を分け、最初の新条件品と最後の旧条件品を記録します。境界の候補は日時、シフト、製造指図、バッチ、シリアル番号、材料投入イベント、工具交換イベントから選びます。
4. 初品を保留し、証拠で解放する
新条件で最初に生産した品は、通常品へ混ぜずFirst-piece Holdに置きます。検査項目、サンプル数、測定機、規格、判定者はリスクに応じて事前生成します。測定値の入力だけでなく、測定機ID、校正状態、検査プログラム版、測定日時、対象シリアルを紐付けます。
5. 暫定封じ込めとロールバックを実行する
初品合格だけで不確実性が消えない変更では、追加検査、頻度増加、識別ラベル、出荷保留、一定数量の監視などTemporary Containmentを設定します。解除条件は「品質が確認できたら」ではなく、対象数量、期間、判定指標、未処理不適合ゼロなど機械的に評価できる条件にします。
不合格時は、旧条件へ戻す手順、戻せない場合の隔離、対象品検索、顧客連絡判断をワークフローから起動します。ロールバックも一つの変更として版と境界を持たせます。
6. 閉鎖と事後評価を分ける
量産解放は変更案件の閉鎖ではありません。教育、標準書、PFMEA、Control Plan、予備品、保全条件、残材料処置、仕入先文書まで完了してClosedにします。一定期間後に不良率、工程能力、停止、手直しを変更前基準と比較します。改善効果の数値は実測値から計算し、導入前に保証しません。
有効境界は「時刻+最初と最後の製造番号」で残す

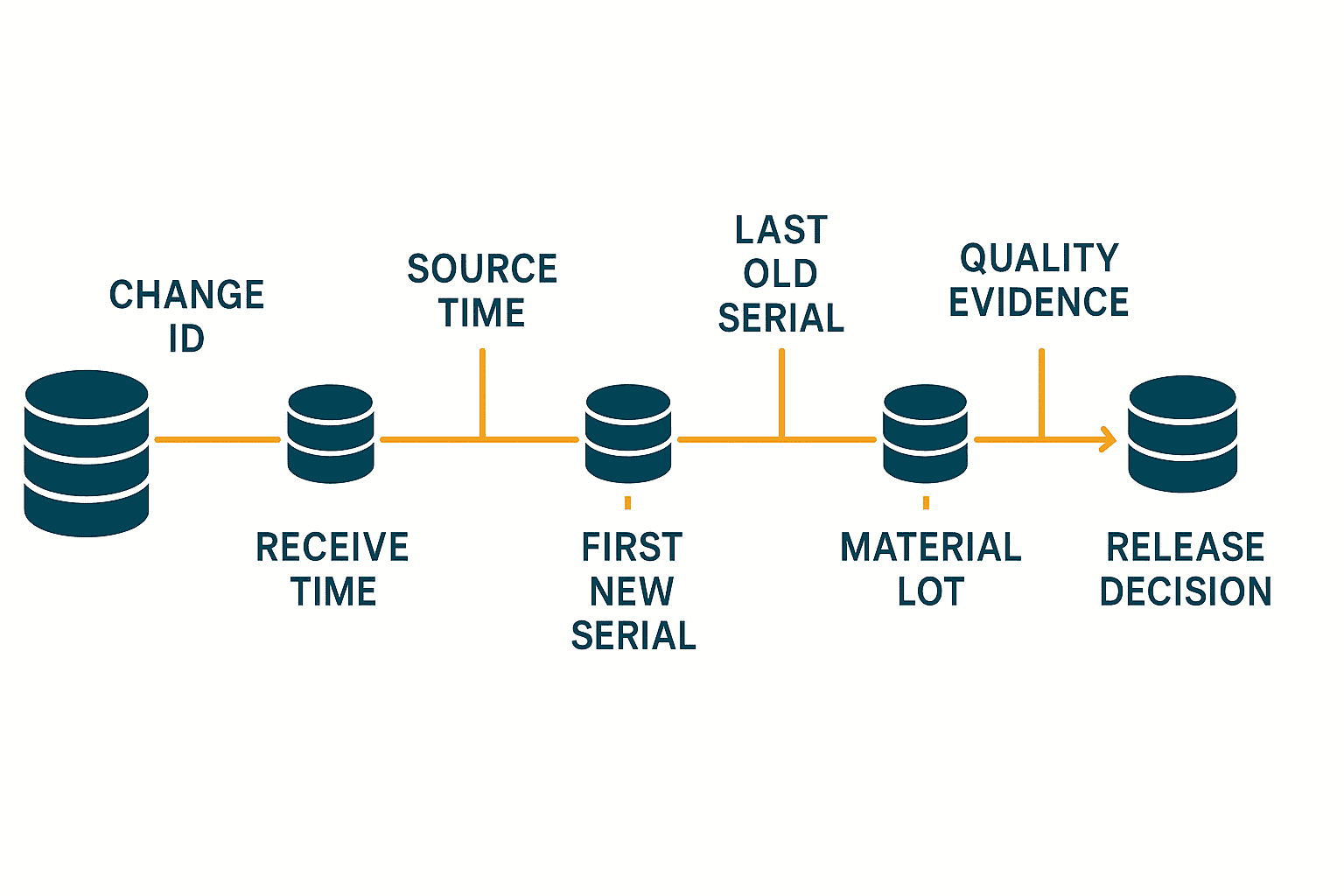

有効境界は4M変更 管理とトレーサビリティを接続する中心です。一つの日時だけでは、ネットワーク遅延、設備時計のずれ、手入力、仕掛在庫によって曖昧になります。次の項目を一組で保持します。
| 境界項目 | 役割 | 例ではなく決めるべきこと |
|---|---|---|
| planned effective time | 計画した切替時刻 | タイムゾーン、シフト境界、延期権限 |
| source time | 設備・現場で実際に起きた時刻 | 時計源、精度、同期異常時の扱い |
| receive time | システムが受信した時刻 | 遅着、オフライン再送の識別 |
| last old serial/batch | 旧条件が最後に適用された製品 | 欠番、再投入、分割ロットの扱い |
| first new serial/batch | 新条件が最初に適用された製品 | 初品保留との一致 |
| material boundary | 旧材と新材の投入・排出境界 | 設備内残留、混合、端材の扱い |
| change execution ID | 実行行為の識別子 | 再実行、取消、ロールバックとの関係 |

source timeとreceive timeの差は、変更の有効時刻を自動的に決めるものではありません。遅れて届いたイベントを発見し、境界の信頼度を判定する材料です。境界が確定できない場合は推測で埋めず、対象範囲を安全側に拡大し、品質責任者の判断と理由を記録します。
材料 ロット 紐付けを変更境界へ接続する
材料ロットは入庫時に登録するだけでは追跡できません。保管場所、分割、混合、払出、ライン投入、設備内残留、回収、端材、仕掛品を通じて、どの製品へ実際に消費されたかをつなぐ必要があります。
材料変更時は旧ロットの最終投入、新ロットの初回投入、ホッパーや配管内の残留処置、混合区間を記録します。混合が避けられない場合は単一ロットを無理に割り当てず、候補ロットと配合・時間帯を保持し、検索時に対象を過小評価しない設計にします。
材料 ロット 紐付けの受入テストでは、材料ラベルを読む正常ケースだけでなく、ラベル再発行、誤投入、オフライン投入、分割容器、戻し材、同一材料の複数ロット同時使用を試します。追跡精度は画面の見栄えではなく、任意の完成品から材料ロットへ、任意の材料ロットから対象完成品へ双方向にたどり、境界不確実性を表示できるかで評価します。
工程内 不良 追跡と初品検証を一体化する
変更後に発生した不良を「変更案件の添付ファイル」にするだけでは分析できません。不良イベントには、製品シリアル、工程、設備、材料ロット、作業者、レシピ版、測定値、判定ルール、変更実行IDを紐付けます。これにより「変更後の不良」ではなく「どの境界内、どの条件組合せで発生した不良か」を検索できます。
工程内 不良 追跡では、再検査でOKになった結果だけを残さず、最初のNG、再検査、選別、手直し、廃棄、特別採用を追記型で保存します。判定を上書きすると、変更直後の不安定さが月報から消えます。初品検証と通常検査は同じ測定値基盤を使いながら、解放判断に使った結果を署名・版付きで固定します。
暫定封じ込め中の検査頻度は、開始条件、対象、終了条件を変更レコードから配布します。現場端末には今どの検査が追加されているかを表示し、対象品で未実施なら工程完了や出荷を止めます。紙の追加チェック表を後日入力する運用は、境界と実施時刻を失いやすいため、オフライン時にも対象シリアルと測定時刻を保持できる設計が必要です。
品質データ 管理 システムに必要な四つのつながり
品質データ 管理 システムを単独の検査結果庫にすると、4M変更との因果を追えません。最低限、次の四つのオブジェクトグラフを同じID体系でつなぎます。
- 変更グラフ:変更要求、リスク、承認、実行、ロールバック、閉鎖。
- 製品系譜グラフ:材料、仕掛、製品、設備、工程、作業者、時刻。
- 品質証跡グラフ:規格、測定値、測定機、判定、不適合、手直し。
- リリース判断グラフ:保留、初品、暫定封じ込め、解放、出荷判定。
システム間連携では、画面URLだけでなく不変ID、版、イベント時刻を交換します。ERPの材料コード、MESの製造番号、QMSの不適合番号、文書管理の版番号が別々でも、マッピングの有効期間を持たせます。マスター統合を先に完璧にしようとすると導入が止まるため、パイロット品番で最小の共通ID契約を作り、例外キューを運用しながら拡張します。
工程条件の証跡設計は、関連記事の工程パラメータ記録システムで詳しく扱っています。また、既存設備から信号を安全に収集する境界設計はタイ工場向け産業用IoTゲートウェイ選定も参考になります。本記事の4M管理は、そこから得た事実を承認・有効境界・リリース判断へ結び付ける上位の運用です。
権限・監査証跡・サイバーセキュリティ
4M管理 システムは品質だけでなく、設備設定や作業権限を動かすため、職務分離が必要です。申請者が自分で最終承認しない、設備変更者と検証者を分ける、緊急権限の利用を自動レビューする、といったルールを役割で実装します。
監査証跡は「誰が変更したか」だけでは不足です。変更前後、理由、承認対象版、認証方法、端末、時刻、失敗した操作、API経由の更新も残します。監査ログ自体の削除・変更権限を業務管理者から分離し、保管期間、エクスポート、時刻同期をRFPで確認します。
PLCや検査機への設定配布は、システムが承認済みだからと無条件に書き込まない設計が安全です。対象設備ID、現行版、停止状態、作業許可、バックアップ、署名済みパッケージを確認し、結果を読み戻します。書込み不能な旧設備では、二人確認と読み取り証跡を代替統制として明示し、将来の自動化対象を分けます。
RFP・FAT・SATの受入マトリクス
提案比較では機能の有無を尋ねるだけでなく、入力、期待結果、提出証跡、判定者をそろえます。以下は調達仕様に展開するための最小例です。
| 受入テーマ | RFPで要求すること | FATで実証すること | SATで工場実証すること | 合格証跡 |
|---|---|---|---|---|
| 計画変更 | 変更前後、対象、承認、版管理 | 承認後の改変で再承認へ戻る | 実品番・実役割で実行 | 変更履歴、承認版、監査ログ |
| 未計画変更 | PLC・材料・文書差分の検知 | 指定外パラメータで候補生成 | 実設備で検知と隔離 | 差分、検知時刻、処置記録 |
| 有効境界 | source/receive時刻とserial/batch | 遅着・欠番・再送の境界判定 | 旧最終品と新初品を現物照合 | 境界レコード、照合結果 |
| 初品検証 | 検査計画、測定機、解放権限 | NG時に量産解放を禁止 | 実測定機で保留・解放 | 測定値、校正、電子承認 |
| 暫定封じ込め | 追加検査と解除条件 | 未検査品の進行を禁止 | シフト交代後も条件継続 | 対象一覧、実施率、解除承認 |
| 材料ロット | 分割・混合・戻し材の系譜 | 双方向追跡と誤投入処置 | 倉庫から完成品まで照合 | genealogy export、不一致一覧 |
| 工程内不良 | NG、再検、手直しを追記保存 | 上書き不可と関連変更検索 | 現場不良から対象範囲検索 | 不良履歴、対象シリアル一覧 |
| ロールバック | 旧版復元と対象品隔離 | 失敗変更から復元 | 実設備で安全な手順確認 | backup、復元結果、隔離記録 |
| 連携停止 | オフライン、再送、重複排除 | ネットワーク断を注入 | 工場回線断後に復旧 | 欠落・重複比較、再送ログ |
| 権限・監査 | 職務分離、API監査、ログ保護 | 禁止操作と緊急権限を試験 | 実ID管理と退職者無効化 | 権限表、操作ログ、レビュー |

合格基準に「正常に動作する」と書かず、どの差分がゼロであるべきか、どの例外が説明されればよいかを定義します。たとえば境界試験では、テスト用の期待シリアル集合とシステム抽出集合を比較し、不一致がある場合は欠落・過剰・不確実に分類して原因を説明させます。数値閾値は製品リスクと現行基準を測って決め、根拠なく共通値を流用しません。
90日パイロットの進め方

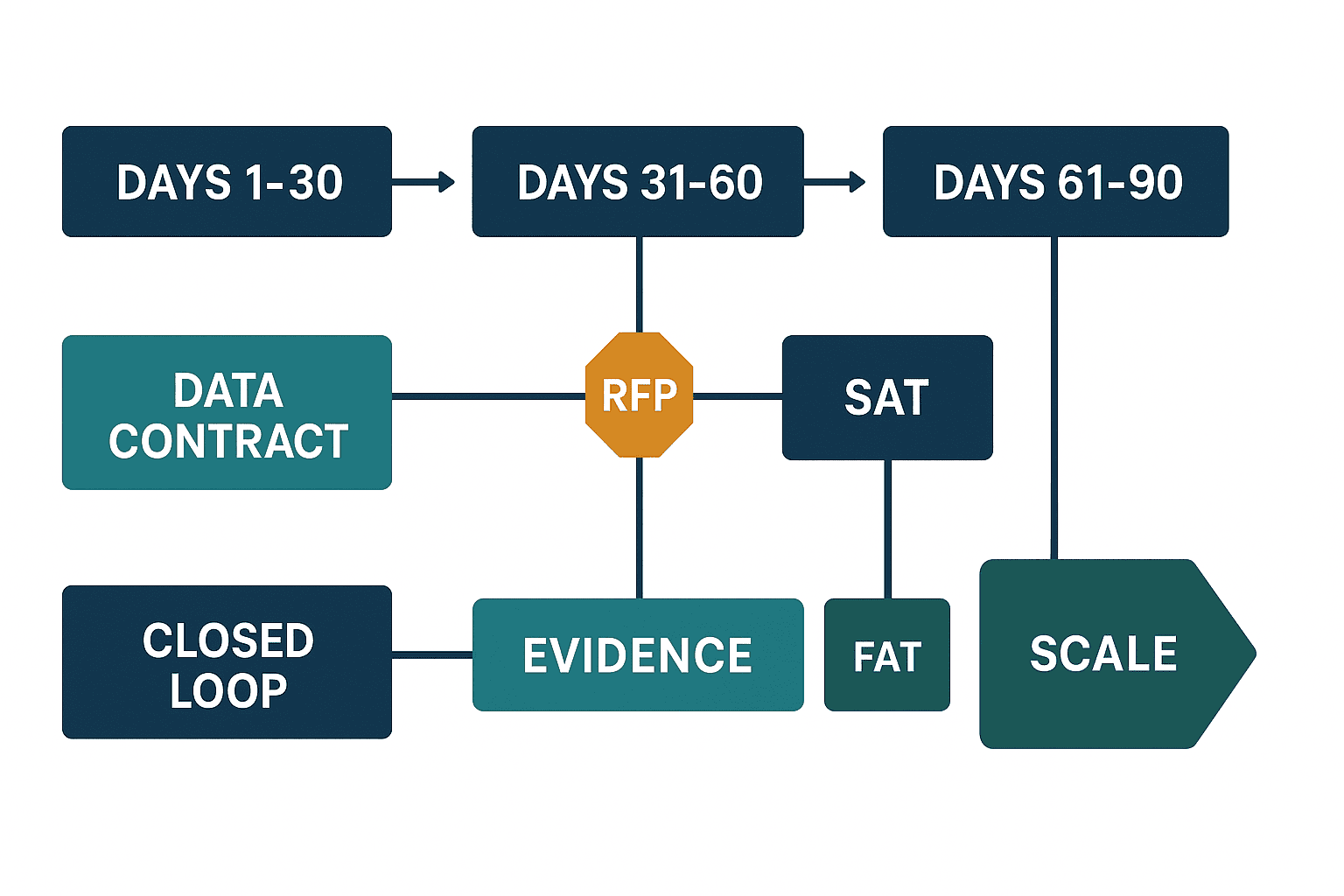

パイロットは全工場展開の縮小版ではなく、最も重要な仮説を証拠で潰す期間です。対象は一つの製品ファミリー、一つか二つの工程、実際に変更が起きる材料・設備・方法を選びます。変更がほとんど起きないラインでは画面だけが完成し、運用を検証できません。
Day 1–30:現状基準とデータ契約
- 過去の変更案件を使い、承認待ち、境界不明、初品証跡不足、対象品抽出時間を測る。
- 品番、工程、設備、材料、作業者、文書版のID対応表を作る。
- 計画変更と未計画変更の代表シナリオを選ぶ。
- effective boundary、first-piece、containment、releaseの状態と必須証跡を決める。
- ERP、MES、QMS、PLC/SCADA、文書管理の読み取り接続を先行する。
- FAT/SATの期待データセットと判定担当を合意する。
この期間の成果物は詳細な画面仕様ではなく、イベント辞書、ID契約、状態遷移、例外処理、受入台本です。現状値が測れない指標は「改善率」を置かず、まず測定可能にします。
Day 31–60:閉ループを一つ通す
- 計画変更を登録し、リスクに応じた承認を通す。
- 実行予定境界を予約し、実績の最終旧品・最初新品で確定する。
- 初品を自動保留し、検査結果で解放する。
- 暫定封じ込めをシフトをまたいで実行する。
- PLCパラメータ差分や材料誤投入の未計画変更を模擬する。
- ネットワーク断、遅着、重複、手修正をFATで再現する。
この段階では連携できない旧設備を隠しません。手動確認が必要な箇所には、入力者、確認者、期限、証拠を必須化し、自動化箇所と同じ変更IDへつなぎます。
Day 61–90:SAT、運用移管、投資判断
- 実工場のID、シフト、設備、材料でSATを実施する。
- 対象品検索、ロールバック、出荷保留を机上ではなく実データで試す。
- 品質、生産、技術、IT/OTが証跡を共同判定する。
- 例外キューの担当、SLA、エスカレーションを決める。
- 教育、権限付与、監査ログ確認、バックアップ復元を実施する。
- 現状基準と90日実績を比較し、次ラインの展開条件を決める。
パイロットのKPIは「画面を導入した」ではなく、対象品集合の再現性、境界未確定件数、未承認差分の検知、初品証跡の完全性、変更から閉鎖までのリードタイム、例外の滞留時間などを使います。ただし改善値はパイロット実測から報告し、事前の販売資料の数字を成果として扱いません。
タイ工場での投資計画とBOI情報の扱い
Thailand BOIの2026年上期発表では、Smart and Sustainable Industryの申請が132件、約172億THBで、機械更新、デジタル技術、オートメーションやロボット導入などが対象として説明されています。これは申請件数と申請額であり、採択、導入完了、効果を示す数字ではありません。それでも、設備投資とデジタル化を別案件にせず、変更管理・トレーサビリティ・受入証跡を初期仕様に含めるべき市場背景を示しています。
BOIのSmart and Sustainable Industry案内には、効率改善への投資額が土地・運転資金を除き100万THB以上であることなどの条件や恩典が掲載されています。ただし対象事業、申請時期、投資項目、国内設備との関係などで判断が変わり得ます。4M管理 システムの導入が自動的に優遇対象になるとは限りません。申請を検討する場合は、最新告示と自社案件の適格性をBOIまたは専門家へ個別確認し、投資決定と税務効果を混同しないでください。
予算はソフトウェアライセンスだけでなく、設備接続、マスター整備、検査機連携、ラベル・スキャナ、ネットワーク、サイバー対策、データ移行、教育、運用支援、FAT/SAT証跡作成を含めて比較します。逆に、全設備接続を初年度必須にせず、リスクの高い変更境界から段階導入すれば、投資対効果を実測しながら広げられます。
よくある失敗と回避策
承認ワークフローだけ先に電子化する
紙の申請をWebフォームに変えても、実際の設備・材料・製品とつながらなければ、承認内容と現場事実がずれます。最初から全統合を目指す必要はありませんが、パイロット対象の製造番号、材料ロット、レシピ版だけは閉ループにします。
日付だけで変更前後を分ける
日付境界は仕掛品、夜勤、複数ライン、遅着データを誤分類します。最終旧品と最初新品、材料投入、source/receive時刻を組み合わせ、不確実な範囲を明示します。
初品合格で即座に案件を閉じる
初品一個の合格は、一定期間の安定や全条件の確認を意味しません。リスクに応じて暫定封じ込めと解除条件を設定し、教育・文書・残材処置まで閉鎖条件に含めます。
監査のためにデータを集める
監査直前の検索だけを目的にすると、現場に二重入力が増えます。未承認差分の停止、初品の自動保留、対象品の即時抽出など、日常の意思決定に使う設計にすれば、監査証跡は運用の副産物になります。
ベンダーのデモデータでSATまで判定する
デモの整ったマスターと正常通信では例外が見えません。自社の欠番、混合材、旧設備、ネットワーク断、シフト交代、手修正を試験台本に入れ、結果をエクスポートできることを確認します。
4M管理 システムのFAQ
4M変更 管理とは何を管理する仕組みですか?
Man、Machine、Material、Methodの変更前後、影響対象、リスク、承認、有効境界、初品検証、暫定封じ込め、ロールバック、閉鎖を一つの変更IDで管理する仕組みです。区分を登録する台帳ではなく、現場実績と出荷判断までつながる状態制御として設計すると効果が出ます。
品質データ 管理 システムと4M管理は別に導入できますか?
別製品でも構いませんが、変更ID、製品シリアル、材料ロット、工程、設備、検査結果、文書版を相互参照できることが必要です。画面間リンクだけでなく、不変IDと有効期間をAPIやイベントで連携してください。
工程内 不良 追跡ではどこまで履歴を残しますか?
最初のNG、再検査、選別、手直し、廃棄、特別採用を上書きせず残し、発生時に有効だった4M条件と変更実行IDへ結び付けます。保存期間や必須項目は顧客要求、法規、製品リスクに合わせて決めます。
材料 ロット 紐付けで混合や戻し材はどう扱いますか?
一つのロットへ決め打ちせず、候補ロット、投入量または時間帯、混合区間、残留処置を記録します。追跡時は対象を安全側に広げ、不確実性を表示します。分割容器、ラベル再発行、オフライン投入もSATで試験します。
ISO 9001:2026やIATF第2版への対応になりますか?
2026年8月29日時点でISO 9001第6版はISOサイト上で発行準備中で、IATF 16949第2版も更新情報が公表されている段階です。本記事のモデルは変更証跡を強化する実務案であり、将来規格への適合を保証しません。発行後の正式文書、移行ルール、顧客固有要求を確認してギャップ評価してください。
90日で全工場へ展開できますか?
90日は一つの製品ファミリーで閉ループと受入条件を検証するパイロット期間です。全工場展開の期間は設備、マスター、工程差、顧客要求、接続方式で変わります。パイロット実績から次ラインの工数と例外率を見積もる方が安全です。
まとめ
4M管理 システムの価値は、変更申請を電子化することではなく、計画・未計画の変更を検知し、リスクと承認を経て、有効境界、初品、暫定封じ込め、品質証跡、ロールバック、閉鎖まで実行できることにあります。特に「source timeとreceive time」「最後の旧条件品と最初の新条件品」「変更IDと材料・製品・検査の系譜」を一体で設計すると、工程内不良や顧客問い合わせ時に対象範囲を再現できます。RFPでは機能一覧ではなく失敗シナリオと提出証跡を要求し、FAT/SATでは自社の欠番、遅着、混合、未承認差分を試してください。90日パイロットは、画面を作る期間ではなく、変更リリースの閉ループを実データで受け入れる期間です。
タイ工場で4M変更 管理、品質データ 管理 システム、材料ロット紐付けの要件を整理している段階でも、対象工程の切り方やRFP・FAT・SATの受入表からご相談いただけます。TOMAS TECHへのお問い合わせから、現在の変更フローと困っている境界をご共有ください。
