Khi cân nhắc triển khai hệ thống bổ sung kệ picking trong sản xuất, chỉ có cơ chế thông báo khi tồn kho trên kệ giảm không đủ để ngăn ngừa thiếu hàng. Cần xác định rõ lô hàng nào trong kho dự phòng, ai, khi nào, vận chuyển đến kệ nào, đọc thông tin gì để xác nhận hoàn thành. Bài viết này giả định nhà máy tại Thái Lan, tổng hợp thiết kế từ thiết lập điểm bổ sung, chỉ thị công việc WMS, đối chiếu thực tế, xử lý ngoại lệ, đến RFP và FAT/SAT. Các ví dụ số liệu chỉ nhằm mục đích minh họa, không đảm bảo hiệu suất hay chi phí của sản phẩm cụ thể.
Định nghĩa trước: Công việc bổ sung kệ picking cần hoàn thành những gì?

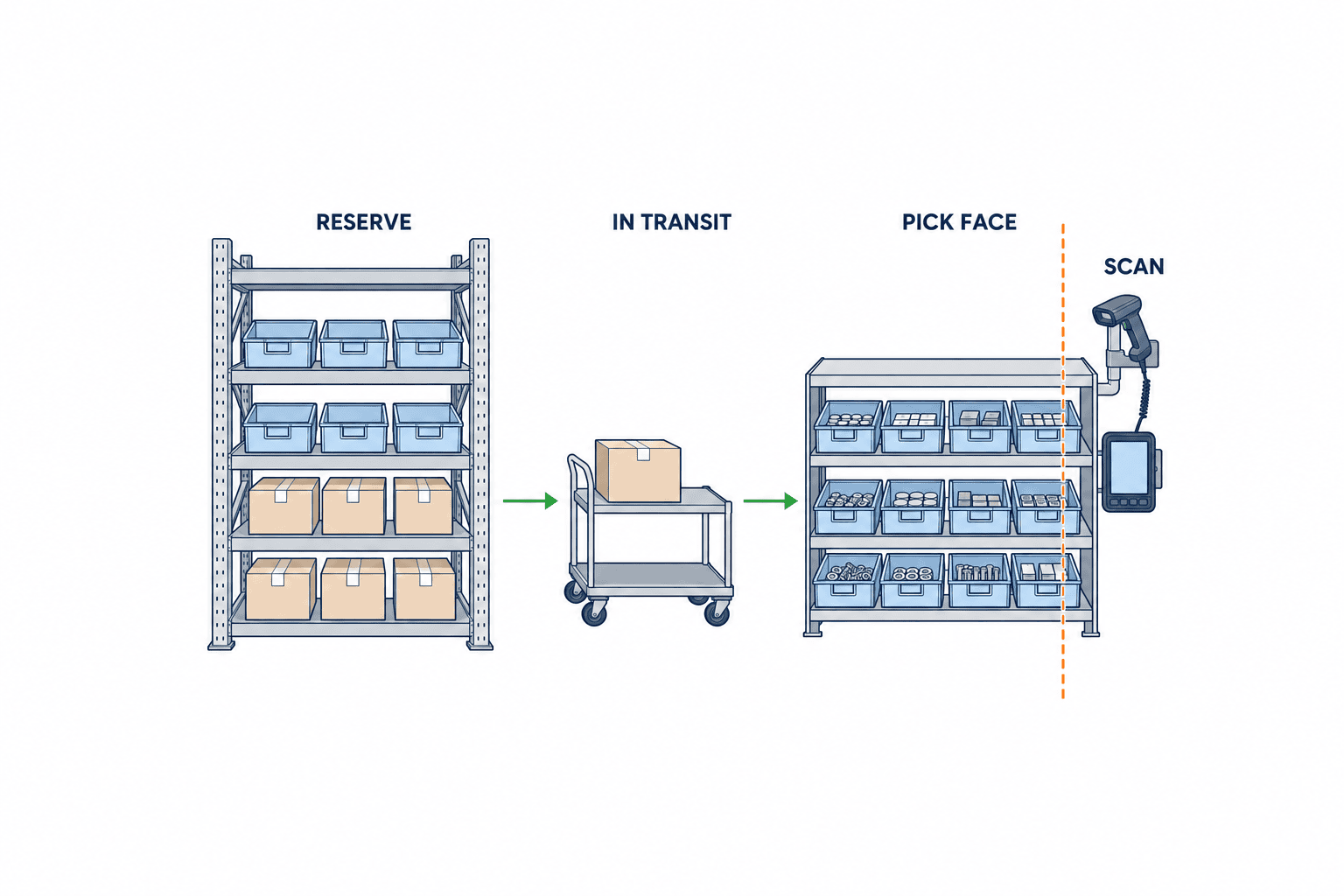

Kệ picking ở đây là nơi lưu trữ trước khi công nhân lấy linh kiện hoặc vật tư phụ. Kho dự phòng nằm ở kho xa hoặc giá kệ cao. Bổ sung không kết thúc khi “lấy ra khỏi kho”. Phải chọn đúng hàng tại kho dự phòng, vận chuyển, đặt vào kệ picking chỉ định, đối chiếu số lượng, mã hàng, lô, xác nhận di chuyển trên hệ thống thì mới hoàn thành. Cũng cần định nghĩa thời điểm hàng sẵn sàng để picking sau bổ sung.
Theo mô tả của Oracle Warehouse Management Cloud, bổ sung là di chuyển tồn kho từ vị trí dự phòng đến vị trí picking, phân biệt nhiều phương thức kích hoạt như số lượng tối thiểu, tỷ lệ dung lượng tối đa, quét tại hiện trường, nhu cầu đơn hàng, v.v. Tham khảo đặc tả bổ sung của Oracle, có thể thấy điều kiện kích hoạt và điều kiện hoàn thành công việc nên được thiết kế riêng biệt. Microsoft cũng phân biệt bổ sung theo Min/Max, theo nhu cầu, theo sóng, bổ sung tức thời, dựa trên mẫu bổ sung, chỉ thị vị trí, mẫu công việc để duy trì vị trí picking. Tổng quan bổ sung của Microsoft.
Một số nhà máy sử dụng Kanban giấy hoặc điện tử để thông báo bổ sung. Dù vậy, việc xác nhận hàng từ kho dự phòng đã đến đúng kệ vẫn là công đoạn riêng. Thiết kế triển khai hệ thống Kanban điện tử đề cập ranh giới giữa tín hiệu và hệ thống cấp trên. Bài viết này tập trung vào quản lý thực thi sau tín hiệu, đặc biệt là di chuyển từ kho dự phòng đến mặt picking và xác nhận nhận hàng.
6 thực tế cần đo lường tại hiện trường trước khi triển khai
Trước khi xem xét tính năng hệ thống, cần đo lường thực tế với mặt hàng và ca làm đại diện. Thứ nhất, theo dõi lượng tiêu thụ trên mặt picking theo từng khung giờ. Trung bình ngày không phản ánh được đỉnh điểm đầu ca hoặc khi chuyển đổi công đoạn. Thứ hai, phân tích thời gian từ khi kệ xuống dưới điểm bổ sung đến khi hoàn thành bổ sung, chia nhỏ thành chờ chỉ thị, tìm kiếm tại kho dự phòng, vận chuyển, xác nhận vị trí. Thứ ba, ghi nhận dung lượng vật lý của kệ picking, đơn vị thùng, giới hạn xếp chồng. Thứ tư, phân loại tồn kho dự phòng khả dụng theo lô, trạng thái chất lượng, đã phân bổ, vị trí. Thứ năm, đếm số lần thiếu hàng trên kệ, vận chuyển khẩn, đặt nhầm vị trí, di chuyển chưa xác nhận. Thứ sáu, quan sát vận hành ca đêm, ngày nghỉ, khi mất kết nối.
Ví dụ, “tiêu thụ 120 cái/ngày, thời gian bổ sung 30 phút” không đủ để xác định điểm bổ sung. Cần biết trong 30 phút đó có tiêu thụ tập trung do chuyển đổi công đoạn không, công nhân có kiêm cả bổ sung và picking không, loại trừ lô chất lượng chờ thì tồn kho khả dụng còn bao nhiêu. Bảng đo lường trước triển khai nên ghi lại mã hàng, ID kệ, thời gian, tồn kho đầu, tiêu thụ, số lượng bổ sung thực tế, thời điểm yêu cầu, bắt đầu vận chuyển, quét kệ, xác nhận, lý do ngoại lệ. Không nên lấy trung bình cho dữ liệu thiếu, mà ghi nhận là thiếu số liệu.
| Hạng mục đo lường | Đơn vị nhỏ nhất | Lý do sử dụng trong thiết kế |
|---|---|---|
| Tiêu thụ mặt picking | Mã hàng × kệ × khung giờ | Xem xét lại điểm bổ sung và ưu tiên |
| Thời gian dẫn bổ sung | Từ chỉ thị đến xác nhận kệ | Đánh giá có đến kịp trước khi thiếu hàng |
| Dung lượng kệ | Thùng, cái, thể tích | Xác định giá trị tối đa và cách xếp an toàn |
| Tồn kho dự phòng hợp lệ | Mã hàng × lô × trạng thái | Đánh giá khả năng thực thi chỉ thị |
| Ngoại lệ | Lý do × công đoạn phát sinh | Giao diện hiện trường và quy tắc khôi phục |
Phân biệt trạng thái tồn kho giữa kho dự phòng và kệ picking
Bản thiết kế bổ sung tối thiểu phải vẽ ra ba vị trí: kho dự phòng, đang di chuyển, kệ picking. Nếu tính số lượng trên kệ picking cả những thùng chưa đến, sẽ xảy ra tình trạng trên màn hình có tồn kho nhưng kệ thực tế trống. Ngược lại, nếu không quản lý trạng thái “đang di chuyển” sau khi rút khỏi kho dự phòng, sẽ mất dấu thùng trên đường vận chuyển. Thời điểm chuyển quyền sở hữu tồn kho trong WMS phụ thuộc vào sản phẩm và vận hành, nhưng cần nhận diện được khoảng thời gian lệch giữa trạng thái logic và vị trí thực tế.
Các sự kiện khuyến nghị gồm: “Tạo đề xuất bổ sung”, “Xác nhận tác vụ”, “Lấy hàng tại kho dự phòng”, “Đang di chuyển”, “Đưa vào kệ picking”, “Xác nhận số lượng/lô”, “Có thể picking”. Mỗi sự kiện gắn với ID tác vụ, mã hàng, lô, số lượng, đơn vị, kệ nguồn, kệ đích, người thao tác, thiết bị, thời gian, kết quả. Cần mã định danh để tránh ghi nhận trùng khi gửi lại. Nếu công nhân thay đổi số lượng, không ghi đè chỉ thị gốc mà lưu lại số lượng chỉ thị, thực tế, lý do chênh lệch.

Nếu nhập WMS mà không rõ ranh giới này, khi kiểm kê phát hiện chênh lệch cũng không xác định được do “bổ sung chậm”, “thiếu tại kho dự phòng”, hay “đã đặt lên kệ nhưng chưa xác nhận”. Nếu cấp hàng cho dây chuyền, cần phân biệt thêm “lấy khỏi kệ picking”, “đến dây chuyền”, “tiêu thụ tại dây chuyền”. Việc hệ thống bổ sung có quản lý đến tiêu thụ công đoạn hay không tùy thuộc phân chia vai trò với MES.
Phân biệt sử dụng Min/Max, điểm đặt hàng, bổ sung theo nhu cầu
Giá trị tối thiểu là trigger xem xét bổ sung, giá trị tối đa là lượng kệ muốn đạt sau bổ sung, điểm đặt hàng là mốc quyết định mua hàng hoặc sản xuất, không nên nhầm lẫn. Min/Max của kệ picking là quy tắc di chuyển nội bộ. Điểm đặt hàng của mua hàng là quy tắc khác, bao gồm thời gian dẫn mua ngoài và tồn kho an toàn. Dù cùng tên “bổ sung”, đối tượng và trục thời gian quyết định khác nhau.
Thiết kế phổ biến là khi tồn kho khả dụng trên kệ picking dưới Min thì tạo đề xuất tác vụ, tính số lượng bổ sung dựa trên chênh lệch Max và hiện tại. Tuy nhiên, cần trừ đi tác vụ bổ sung chưa hoàn thành, phân bổ hiện có, số lượng/thùng, dung lượng kệ, giới hạn lô, khung giờ làm việc để tránh chỉ thị dư thừa. SAP EWM cho phép thiết lập Min/Max theo kệ cố định hoặc loại lưu trữ, phân biệt bổ sung theo kế hoạch, theo đơn hàng, tự động, trực tiếp. Không nên lấy đặc tả sản phẩm làm quy tắc nội bộ, cần xác nhận tạo đề xuất, làm tròn, ngoại lệ trong RFP. Kiểm soát bổ sung SAP EWM.
Bổ sung theo nhu cầu lấp khoảng trống giữa chu kỳ Min/Max khi có thay đổi kế hoạch hoặc đơn hàng lớn. Nếu cùng một thiếu hàng mà tạo đồng thời bổ sung định kỳ và bổ sung theo nhu cầu, cần quy tắc trừ số lượng chưa hoàn thành. Microsoft cũng mô tả thiết lập bổ sung theo nhu cầu sử dụng tác vụ chưa được đặt trước. Do mỗi sản phẩm triển khai khác nhau, trong RFP cần kiểm tra thực tế cách hợp nhất tác vụ đồng thời cho cùng mã hàng, cùng kệ.
Ví dụ số lượng minh họa: Khi kệ dưới 20 cái thì chỉ thị gì?
Giả sử linh kiện A, Min của kệ picking là 20 cái, Max là 80 cái, mỗi thùng 10 cái, tồn kho thực tế hiện tại là 18 cái, có chỉ thị bổ sung chưa hoàn thành 10 cái, tổng tồn kho dự phòng theo sổ là 90 cái. Chênh lệch với Max là 62 cái, trừ đi 10 cái chưa hoàn thành thì đề xuất mới là 52 cái. Nếu vận hành làm tròn xuống theo thùng thì chỉ thị mới là 50 cái, nếu tất cả bổ sung đều đến đúng thì tổng cộng 18+10+50=78 cái. Tính toán này chỉ đúng khi giả định “tác vụ chưa hoàn thành sẽ được thực hiện”. Nếu thiết kế làm tròn lên theo dung lượng kệ và số lượng/thùng thì có thể vượt quá 80 cái, cần đối chiếu quy tắc làm tròn của sản phẩm và thực tế.
| Điều kiện | Số lượng | Xử lý |
|---|---|---|
| Tồn kho thực tế trên kệ picking | 18 | Đề xuất khi dưới Min 20 |
| Mục tiêu Max sau bổ sung | 80 | Kiểm tra cả dung lượng vật lý |
| Tác vụ bổ sung chưa hoàn thành | 10 | Trừ để tránh chỉ thị trùng lặp |
| Đề xuất lý thuyết mới | 52 | 80−18−10 |
| Chỉ thị mới theo thùng 10 cái | 50 | Giả định làm tròn xuống |
| Số lượng trên kệ sau hoàn thành cả hai tác vụ | 78 | 18+10+50 |
Nếu trong 90 cái ở kho dự phòng có 40 cái đang chờ kiểm tra chất lượng, chỉ còn 50 cái khả dụng. Dù hoàn thành chỉ thị mới 50 cái, nếu tác vụ 10 cái trước cũng lấy từ cùng 90 cái, tổng cộng không thể đảm bảo 60 cái. Cần quyết định khi tạo chỉ thị có đặt trước tồn kho dự phòng hợp lệ không, hay cho phép cạnh tranh đến khi hoàn thành và xử lý thiếu hụt là ngoại lệ. WMS có thể phân biệt “50 cái có thể chuyển lên kệ” và “50 cái có thể phân bổ” với ý nghĩa khác nhau. Hãy ghi rõ ví dụ số lượng vào RFP và xác nhận cách tính trên màn hình thực tế.
Tác vụ WMS phải vận hành được “ai, làm gì, ở đâu”
Một tác vụ bổ sung tốt cần có ID tác vụ, ưu tiên, vị trí nguồn, vị trí đích, mã hàng, điều kiện lô, số lượng và đơn vị, thùng/nhãn, hạn hoàn thành, người phụ trách hoặc nhóm công việc, trạng thái, mã ngoại lệ. Oracle WMS Cloud phân biệt bổ sung và picking là hai loại tác vụ, cho phép thiết lập người phụ trách, tạm giữ, giải phóng, hủy, ưu tiên cho từng tác vụ. Mô tả thực thi tác vụ của Oracle. Tuy nhiên, không phải sản phẩm nào cũng có cùng trạng thái và quyền hạn, cần yêu cầu trình diễn thực tế với sản phẩm dự kiến chọn.
Nếu bổ sung và picking cùng do một công nhân, cùng lối đi, ưu tiên sẽ cạnh tranh. Nếu ưu tiên “gần thiếu hàng” nhất, chuyển toàn bộ nhân lực sang bổ sung khẩn cấp có thể làm lỡ hạn giao hàng hoặc cấp dây chuyền. Ưu tiên nên dựa trên không chỉ lượng còn lại mà cả thời điểm cần tiếp theo, thời gian dẫn bổ sung, đơn hàng ảnh hưởng, có kệ thay thế không, tồn kho dự phòng khả dụng. Khi giám sát viên thay đổi thủ công, cần lưu lại lý do và lịch sử thay đổi.
Trạng thái tác vụ tối thiểu nên phân biệt chưa phân công, đã phân công, đang lấy hàng, đang di chuyển, chờ đặt lên kệ, hoàn thành, tạm giữ, hủy. Nếu gộp “bắt đầu công việc” và “xác nhận di chuyển tồn kho” vào một nút, khi thiết bị hỏng giữa chừng sẽ khó đối chiếu thực tế. Khi mất kết nối, cần kiểm tra thiết bị có lưu thực tế chưa gửi, khi gửi lại có bị trùng lặp, thiết bị khác có tiếp nhận được tác vụ không. Giao diện thiết bị nên hiển thị rõ từng mục cần quét tiếp theo, tránh để công nhân phải nhớ số kệ.

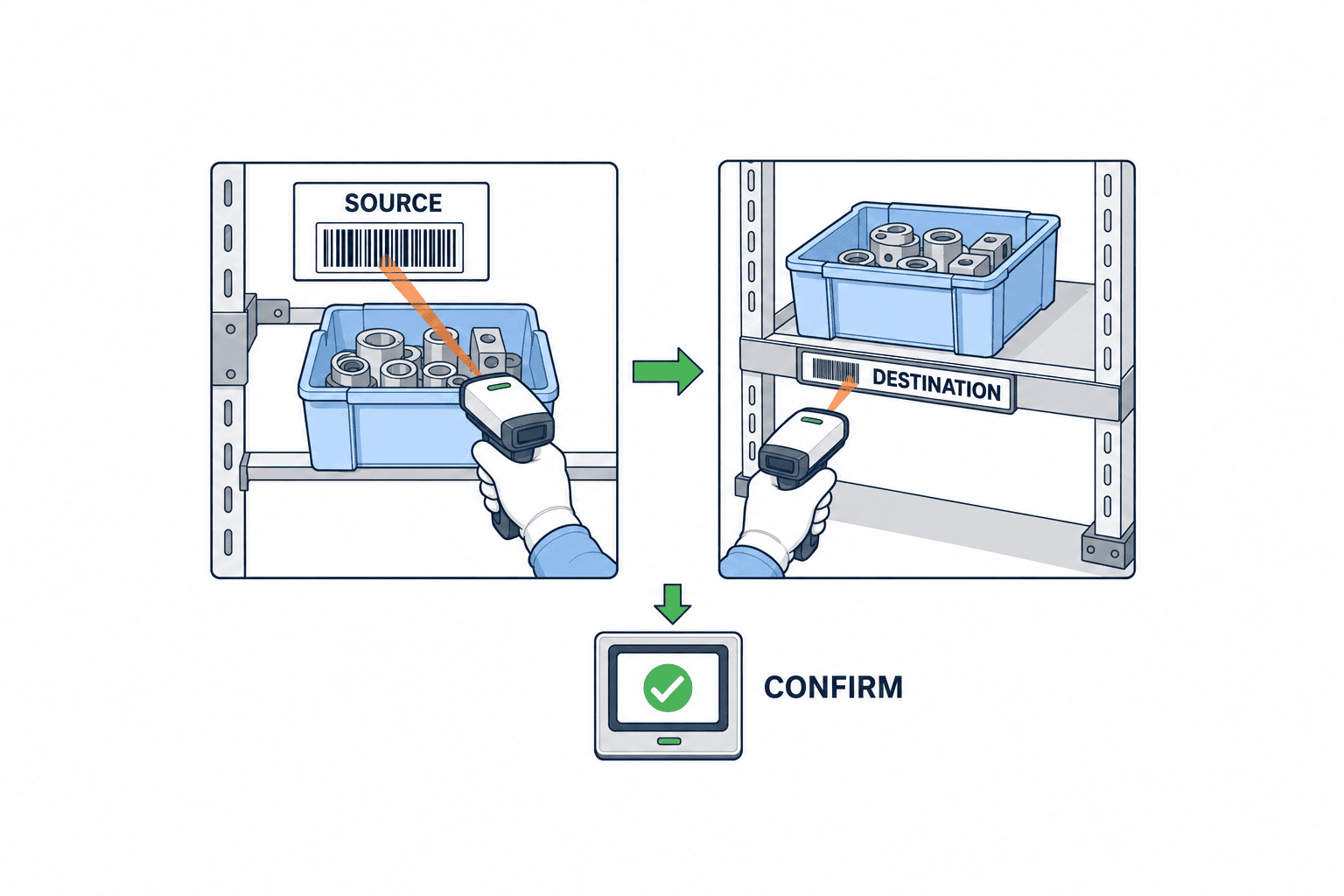

Thứ tự xác nhận quét: kho dự phòng, thùng, kệ đích, số lượng
Để giảm sai sót thực tế, trước tiên quét nhãn kho dự phòng và thùng, đối chiếu với mã hàng, lô, trạng thái chỉ định trong tác vụ. Sau khi di chuyển, quét nhãn kệ đích, xác nhận lại thùng hoặc mã hàng, nhập và xác nhận số lượng thực tế. Không phải lúc nào cũng chỉ cần quét một lần cho tất cả. Nhầm lẫn tại kho nguồn và nhầm lẫn khi đặt lên kệ đích là hai lỗi khác nhau, nên tách xác nhận ở hai vị trí.
Biểu diễn mã vạch phải phù hợp với nhãn thực tế tại hiện trường. GS1 cung cấp tiêu chuẩn mã vạch nhận diện hàng hóa, vị trí, lô, ngày tháng, v.v. Tiêu chuẩn mã vạch GS1. Tuy nhiên, không nên giả định mã GS1 cho nhãn nội bộ không theo GS1. Kiểm tra thực tế nhãn hiện có, khả năng đọc của thiết bị, vết bẩn, trầy xước, thay đổi đơn vị đóng gói. Nếu một thùng có nhiều lô mà chỉ dùng một mã vạch đại diện, cần kiểm tra có đáp ứng yêu cầu truy xuất lô không.

Nếu cho phép bổ sung một phần, cần xác định cách xử lý khi chỉ đặt 40 cái trong chỉ thị 50 cái. Hoàn thành 40 cái và tạo lại tác vụ cho 10 cái còn lại, hay tiếp tục tác vụ và bổ sung lô khác? Nếu cho phép cách sau, cần ghi nhận thực tế theo từng lô và điều kiện trộn lô trên kệ đích. Nếu cho phép giám sát viên nhập tay để hoàn thành mà không quét, cần lưu lý do và người phê duyệt vào log kiểm toán. Quét chỉ là “phương thức nhập liệu”, còn kiểm soát là xác định đối chiếu gì, dừng ngoại lệ nào.
Không gộp thiếu hàng và không thể bổ sung thành một ngoại lệ
Kệ picking trống nhưng còn tồn kho dự phòng là bổ sung chậm. Tồn kho dự phòng đang chờ kiểm tra chất lượng là thiếu tồn kho khả dụng. Sổ sách kho dự phòng có nhưng thực tế không có là chênh lệch kho. Kệ đích có mã hàng khác không đặt được là bất thường vị trí. Nếu gộp tất cả vào một màn hình “thiếu hàng”, người phụ trách không thể xử lý đúng. Cần phân biệt mã ngoại lệ, người xử lý đầu tiên, người chuyển cấp, vận hành tạm thời, điều kiện giải quyết.
| Ngoại lệ | Điều kiện dừng tại hiện trường | Xử lý đầu tiên | Bằng chứng giải quyết |
|---|---|---|---|
| Thiếu thực tế tại kho dự phòng | Không lấy đủ số lượng chỉ định | Đếm thực tế, ghi nhận chênh lệch kho | Kiểm kê và phê duyệt chênh lệch |
| Lô/chất lượng không hợp lệ | Vi phạm chờ kiểm tra, hạn, FIFO | Kiểm tra lô khác | Lô được phê duyệt và lịch sử |
| Thiếu dung lượng kệ đích | Không đặt an toàn thùng chỉ định | Xem lại Max và bố trí kệ | Ảnh kệ hoặc xác nhận hiện trường |

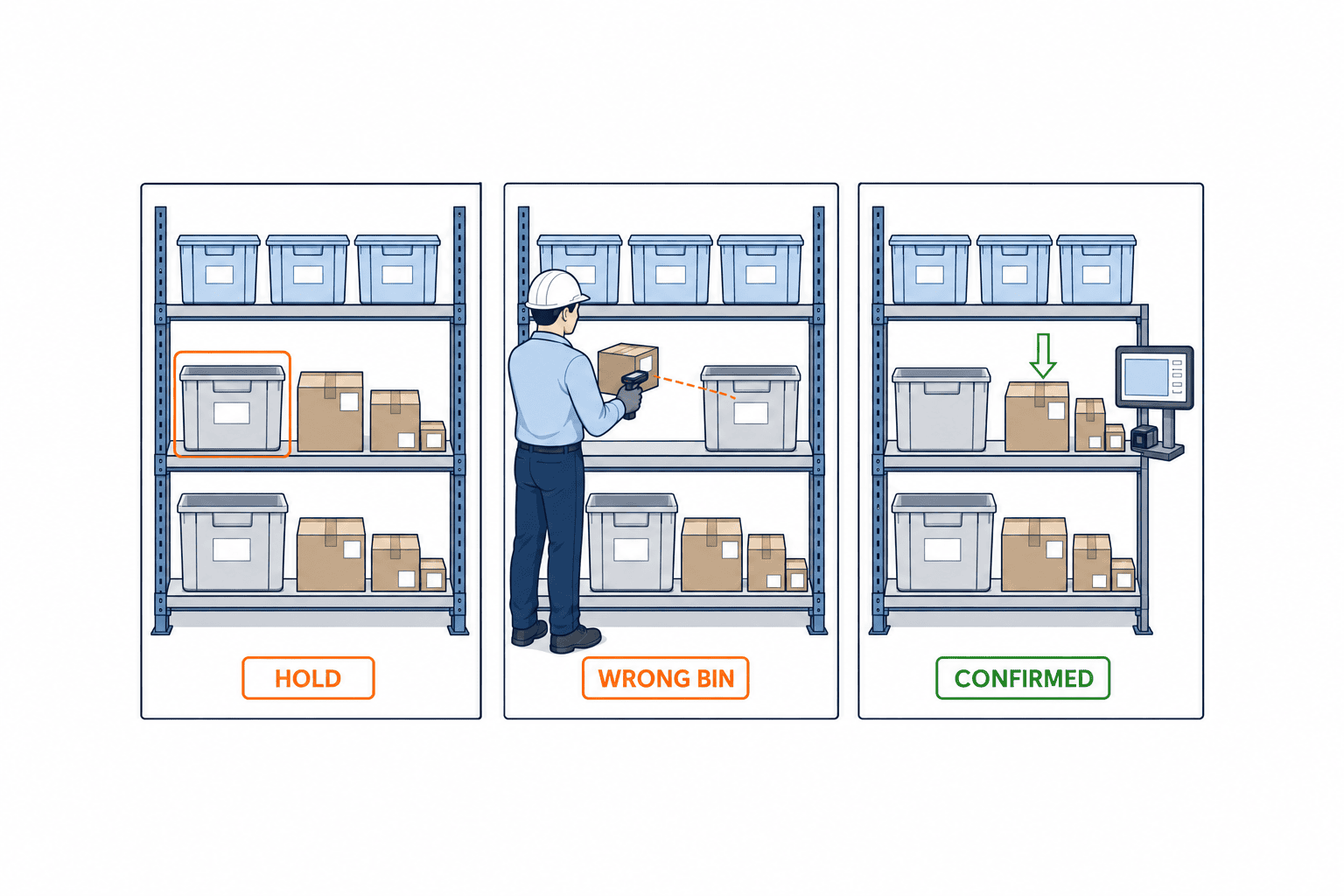

| Nhầm kệ/nhầm hàng | Nhãn không khớp tác vụ | Không đặt, tạm giữ | Quét lại và ghi nhận sửa đổi |
| Thiết bị/mạng lỗi | Không xác nhận được | Nhận diện thực tế, tạm giữ | Gửi lại, đối chiếu, log loại trừ trùng lặp |
Oracle mô tả thiết lập giữ tác vụ picking phụ thuộc bổ sung cho đến khi bổ sung hoàn thành. Giữ và giải phóng picking phụ thuộc bổ sung. Nếu áp dụng liên kết này, cần xác định khi “bổ sung đã xong vật lý nhưng chưa xác nhận do mất kết nối” có giải phóng picking không, quy trình thay thế xác nhận thực tế. Tự động giải phóng dễ gây xuất nhầm, giữ vô thời hạn sẽ dừng sản xuất.
Đảm bảo FIFO, lô, trạng thái chất lượng ngay khi bổ sung
Bổ sung quyết định “lô nào được đưa lên kệ đích”, ảnh hưởng lựa chọn picking sau đó. Dù kho dùng FIFO, nếu xếp lộn xộn lô mới cũ trên kệ picking, hiện trường không thể lấy đúng lô cũ trước. Nếu là hàng có hạn, cần áp dụng FEFO. Thiết kế thứ tự chọn lô, cho phép trộn lô hay không, cách xếp trước/sau trên kệ, xử lý lô còn lại. Lô chờ kiểm tra hoặc bị thu hồi không chỉ loại khỏi đề xuất mà còn cần cách ly tồn kho đã lên kệ picking.
Tiêu chuẩn truy xuất nguồn gốc GS1 ghi nhận mối quan hệ giữa mã hàng, mã lô, mã đơn vị logistics. GS1 Global Traceability Standard. Nếu sự kiện bổ sung liên kết thùng nguồn, lô, kệ đích, số lượng, sẽ dễ giải thích phạm vi truy xuất sau xuất hàng hoặc cấp dây chuyền. Tuy nhiên, chỉ trích dẫn GS1 không chứng minh được năng lực truy xuất của hệ thống nội bộ. Cần kiểm tra bằng dữ liệu thử nghiệm với trả hàng, sang chiết, chia thùng, trộn lô xem có truy xuất được lô không.
Xác định bản gốc và phạm vi đồng bộ ERP, WMS, MES
Một cấu hình phổ biến là ERP làm bản gốc cho mua hàng, giá thành, kế toán, thông tin cơ bản mã hàng; WMS làm bản gốc cho tồn kho theo kệ và tác vụ bổ sung; MES làm bản gốc cho chỉ thị sản xuất và tiêu thụ công đoạn. Tuy nhiên, thực tế có thể ERP đảm nhiệm luôn vai trò WMS. Quan trọng là xác định trách nhiệm từng sự kiện, không chỉ tên hệ thống. Đặc biệt, cần lập bảng “khi nào giảm tồn kho”, “ai giải phóng chờ kiểm tra chất lượng”, “khi nào số lượng cấp công đoạn được tính là tiêu thụ”.
Tác vụ bổ sung cần có ID liên kết giữa chỉ thị và thực tế. Đảm bảo khi thiết bị gửi lại thực tế trong lúc mất kết nối không ghi nhận di chuyển trùng, không cập nhật tác vụ đã hủy, quy đổi đơn vị giữa ERP và WMS nhất quán. Ví dụ, nếu hiển thị 10 cái/thùng là “1 case”, không được làm tròn số lượng thực tế cộng thêm 2 cái lẻ thành đơn vị case. Cần giám sát độ trễ đồng bộ khi thuộc tính lô hoặc trạng thái chất lượng chỉ thay đổi ở một hệ thống. Các hệ thống DPS/DAS, thiết bị hiển thị được đề cập trong bài chọn hệ thống picking chỉ hướng dẫn thao tác, còn bản gốc tồn kho theo kệ và xác nhận hoàn thành bổ sung cần xác định riêng.
Đưa kịch bản vào RFP thay vì chỉ liệt kê tính năng
Chỉ đánh dấu “hỗ trợ Min/Max”, “hỗ trợ thiết bị cầm tay” không thể hiện khác biệt sản phẩm. RFP nên đưa kịch bản thực tế với cấu trúc kệ, số lượng, yêu cầu các bên trình diễn màn hình, tính toán, log với cùng dữ liệu đầu vào. Ví dụ, với linh kiện A, kệ picking 18 cái, Min 20, Max 80, thùng 10, tác vụ hiện có 10, tồn kho dự phòng hợp lệ 50, yêu cầu chỉ ra số lượng đề xuất mới, ai phê duyệt, chọn lô nào. Yêu cầu phân biệt chức năng chuẩn, thiết lập, tùy biến, thao tác thủ công.
| Kịch bản RFP | Kết quả cần trình diễn | Tiêu chí đánh giá |
|---|---|---|
| Kích hoạt đồng thời | Bổ sung định kỳ và theo nhu cầu cùng lúc | Ngăn trùng lặp tác vụ chưa hoàn thành |
| Chờ kiểm tra chất lượng | Chỉ có lô chờ kiểm tra tại kho dự phòng | Không tạo chỉ thị sai, nêu rõ lý do |
| Bổ sung một phần | Chỉ đặt 40 trong chỉ thị 50 | Theo dõi chênh lệch và tác vụ còn lại |
| Quét nhầm kệ | Quét mã kệ bên cạnh | Ngăn hoàn thành, chỉ dẫn sửa lỗi |
| Khôi phục offline | Mất kết nối ngay sau đặt hàng, gửi lại | Đối chiếu trạng thái, không di chuyển trùng |
| Thu hồi lô | Đổi lô thành không sử dụng được | Trích xuất tồn kho còn lại và lịch sử trên kệ picking |
So sánh sản phẩm không chỉ phí bản quyền mà còn tách riêng dự toán cho chuẩn hóa master kệ/mã hàng, nhãn, thiết bị, mạng, tích hợp, đào tạo, bảo trì, thời gian dừng hiện trường. Yêu cầu nhà cung cấp làm rõ thiết lập nào tự thay đổi được sau triển khai, thay đổi nào cần họ thực hiện. Kiểm tra giao diện tiếng Thái, Anh, Nhật, thời gian hỗ trợ tại chỗ, phương án vận hành khi thiết bị hỏng.
Chứng minh “bổ sung thành công” trong FAT và SAT
FAT kiểm tra quy tắc và ngoại lệ trên môi trường nhà cung cấp, SAT xác nhận vận hành thực tế với kệ, thiết bị, mạng, ca làm. Dữ liệu thử nghiệm của hai bên phải liên thông. Đưa ví dụ số lượng đã thành công ở FAT vào kệ thực tế trong SAT, nếu điều kiện thay đổi do dung lượng kệ, nhãn, cần ghi lại khác biệt. Thử nghiệm không chỉ một vòng bình thường mà còn các ngoại lệ như quét nhầm kệ, bổ sung một phần, lô chờ kiểm tra, gửi lại thiết bị, tác vụ trùng lặp.
Điều kiện đạt không chỉ là “màn hình báo hoàn thành”. Cần xác nhận tồn kho còn lại tại kho dự phòng, tồn kho đang di chuyển, tồn kho thực tế trên kệ picking, số lượng trên WMS, tích hợp cần thiết với ERP, log kiểm toán khớp nhau. Đảm bảo không tăng tồn kho kệ đích trước khi đặt lên, khi hủy quét sau đặt có thể giải thích bút toán đảo hoặc ngoại lệ, gửi lại cùng ID tác vụ không cộng lại số lượng. Xác định rõ người chịu trách nhiệm FAT/SAT, bằng chứng thử nghiệm, điều kiện thử lại khi thất bại, người quyết định chuyển sang vận hành.

Triển khai từng giai đoạn dựa trên đại diện ngoại lệ, không chỉ số lượng mã hàng
Nếu chuyển đổi toàn bộ kệ ngay từ đầu, sẽ phát sinh nhiều khác biệt giữa thiết lập điểm bổ sung và thao tác thực tế. Nên chọn trước các nhóm đại diện có hành vi khác nhau như hàng tần suất cao theo thùng, hàng lẻ, hàng quản lý lô, hàng có chờ kiểm tra chất lượng, hàng có nhiều kệ picking. Thực hiện trọn vẹn từ kích hoạt đến xác nhận bổ sung trong một khu vực, một ca, đo thời gian xử lý ngoại lệ. Khi ổn định mới mở rộng sang ca đêm, công đoạn khác. Bao phủ trước các loại ngoại lệ sẽ giảm tái thiết kế hơn là chỉ tăng số lượng mã hàng.
Chỉ số so sánh trước/sau triển khai gồm số lần thiếu hàng do kệ picking, thời gian từ yêu cầu bổ sung đến xác nhận kệ, tỷ lệ bổ sung khẩn, tỷ lệ nhầm kệ/lô, chênh lệch kho, thời gian tồn đọng tác vụ chưa hoàn thành. Cần kiểm tra có tăng tồn kho dư khi giảm thiếu hàng không. Không thể lấy tỷ lệ cải thiện làm số liệu chung cho bài viết. Cần đồng nhất giá trị ban đầu, thời gian đo, cấu trúc mã hàng, ca làm để đánh giá thay đổi của chính doanh nghiệp. Nếu có tính mùa vụ, thay đổi kế hoạch sản xuất cần ghi chú rõ.
Đưa việc rà soát điểm bổ sung thành công việc quản lý hàng ngày
Min và Max không phải giá trị chỉ nhập một lần khi triển khai. Khi kế hoạch sản xuất, số lượng/thùng, bố trí kệ, tuyến vận chuyển, phân công công nhân thay đổi, thời gian đến kệ cũng thay đổi. Hàng tuần hoặc khi thay đổi mã hàng, cần so sánh thời điểm phát sinh chỉ thị bổ sung, tồn kho thực tế trên kệ, thời điểm đến, thời điểm thiếu hàng. Nếu thời gian còn lại từ khi đạt Min đến khi thiếu hàng nhỏ hơn thời gian dẫn bổ sung thông thường, cần tăng Min, đổi giờ bổ sung định kỳ, thay đổi vị trí kho dự phòng. Trước khi tăng Max, kiểm tra dung lượng vật lý kệ, an toàn lối đi, rủi ro tồn lô cũ phía trong.
Người chịu trách nhiệm rà soát không chỉ là quản trị master mã hàng mà còn cả kho, sản xuất, chất lượng. Khi thay đổi thiết lập cần lưu lại giá trị cũ, mới, lý do, số lượng tác vụ dự kiến/ngày, xác nhận dung lượng kệ, người phê duyệt, thời điểm áp dụng. Dù dùng chung mã hàng ở nhiều nhà máy, dung lượng kệ và thời gian dẫn bổ sung khác nhau từng nơi. Nếu phân phối Min/Max chung cho toàn bộ, cần phân biệt giá trị chung và giá trị riêng từng nhà máy có thể ghi đè. Hàng ngừng sản xuất cần dừng bổ sung định kỳ, xử lý riêng tồn kho còn lại trong giai đoạn chuyển đổi.
Giao diện quản lý nên hiển thị không chỉ “số lượng đề xuất” mà cả thời gian tồn đọng đến khi hoàn thành bổ sung, số đề xuất bị loại do thiếu tồn kho dự phòng, tác vụ hoàn thành sau khi đã thiếu hàng, quét nhầm kệ, hoàn thành bằng nhập tay. Không cần gộp tất cả chỉ số thành một tỷ lệ cải thiện. Nếu thiếu hàng ít nhưng bổ sung khẩn nhiều, có thể thiết lập chưa đủ dư địa; nếu tác vụ tăng quá nhiều sẽ ảnh hưởng thời gian picking. Cần cùng xem xét cách đọc số liệu và ràng buộc hiện trường.
Chuẩn hóa master, nhãn, thiết bị trước khi vận hành
Tự động hóa bổ sung phụ thuộc vào độ chính xác của master. Chuẩn hóa mã hàng và tên thay thế, số lượng/thùng và đơn vị nhỏ nhất, yêu cầu quản lý lô, trạng thái chất lượng, tổ hợp cho phép giữa kho dự phòng và kệ picking, dung lượng kệ, đơn vị bổ sung, xử lý hàng thay thế. Nhãn kệ cần có cả ký hiệu dễ đọc từ xa và mã code đọc bằng thiết bị. Ở vị trí có số kệ giống nhau hoặc tầng trên dưới liên tiếp, cần kiểm tra vị trí in và hướng code tại hiện trường. Nếu dán nhãn ở độ cao không quét được, nhập tay sẽ trở thành thông lệ.
Chọn thiết bị không chỉ dựa vào ngôn ngữ giao diện và kết nối, mà còn kiểm tra đeo găng, ánh sáng, bụi, rung, sạc, rơi, hiển thị khi offline. Nếu công nhân phải quét hai kệ khi đang bưng thùng, cần thử cách cầm thiết bị và chỗ đặt tạm an toàn. Nếu chuyển đổi đăng nhập thiết bị dùng chung chậm, sẽ ghi nhầm ID công nhân. Cần đưa vào quy trình cả đổi ca, giao nhận thiết bị, cách ly thiết bị hỏng, rollback khi cập nhật ứng dụng. Đo sóng thực tế tại các kệ cần kết nối mạng vào giờ vận hành.
Giải quyết xung đột giữa picking và bổ sung bằng bố trí hiện trường
Nếu công nhân picking và xe bổ sung cùng dùng một lối đi, dù phần mềm sắp xếp ưu tiên vẫn sẽ tắc nghẽn vật lý. Kiểm tra có thể bổ sung từ một bên, picking từ bên còn lại không, có thể dồn bổ sung vào khung giờ trước picking không, lối đi ngắn có thể quy định một chiều không. Đảm bảo chỗ đặt tạm thùng không chắn lối thoát hiểm, không tăng giao cắt giữa xe nâng và người đi bộ. Đây là vấn đề không thể giải quyết chỉ bằng thiết lập trên màn hình hệ thống.
Nếu không thể thay đổi bố trí vật lý, ít nhất cần xác định khung giờ thao tác và phân công theo lối đi. Xác định rõ ai quyết định dừng picking để bổ sung, cách khôi phục đơn hàng bị dừng. Nếu giao toàn bộ vận chuyển dài cho một người, sẽ chậm xử lý tác vụ khẩn, nên cân nhắc chia nhỏ từ kho dự phòng đến điểm trung chuyển, từ kệ picking đến xác nhận cuối cùng. Tuy nhiên, chia nhỏ công đoạn sẽ tăng nhận diện chủ sở hữu và thùng đang di chuyển, cần thiết kế log kiểm toán và vị trí đặt thực tế đi kèm.
Làm thế nào để tiến hành đối chiếu khi chuyển đổi vận hành và vận hành ban đầu
Vào ngày trước khi chuyển đổi sang hệ thống thực tế, cần xác định “số lượng thực tế cuối cùng có thể tin cậy” đối với các kệ thuộc phạm vi di chuyển. Liệt kê số lượng trên WMS của kệ dự phòng, hàng đang vận chuyển và kệ picking và đối chiếu với số lượng thực tế. Nếu có các lệnh bổ sung đang tiến hành bằng giấy hoặc Excel hiện tại, hãy gán số quản lý di chuyển tương ứng với ID tác vụ, và quyết định từng trường hợp là hoàn thành trước khi chuyển đổi hay chuyển giao sang hệ thống mới. Nếu tính cả thùng đang di chuyển vào cả kệ dự phòng và kệ pick, sẽ phát sinh chênh lệch không rõ nguyên nhân ngay từ ngày đầu vận hành. Nguyên tắc là dừng các công việc vượt qua thời điểm chuyển đổi, hoặc quản lý bằng phiếu bàn giao ghi rõ vị trí lưu trữ thùng và người phụ trách.
Đối tượng chuyển đổi master không chỉ bao gồm mối quan hệ giữa mã hàng và kệ, mà còn cả lô, quy đổi đơn vị, số lượng trong thùng, trạng thái chất lượng, giới hạn tối đa của kệ, Min/Max bổ sung, và các tác vụ chưa hoàn thành trên hệ thống cũ. Trường hợp nhiều mã hàng cùng chỉ một thực thể vật lý, hoặc mã cũ chỉ dùng cho công đoạn sau, cần phê duyệt bảng chuyển đổi trước khi nhập dữ liệu. Việc số lượng bản ghi nhập vào khớp nhau là chưa đủ. Cần chọn mã hàng đại diện, đối chiếu tồn kho trên hệ thống cũ, thực tế, và số lượng có thể pick sau chuyển đổi. Kiểm tra xem hàng giữ chất lượng có bị chuyển thành tồn kho thường sau chuyển đổi không, và thứ tự nhập trước xuất trước của lô có bị xáo trộn không.
Lần bổ sung đầu tiên trong ngày chuyển đổi sẽ được thực hiện dưới sự giám sát trực tiếp của người phụ trách, từ khâu tạo tác vụ, quét kệ gốc, vận chuyển, quét kệ đích, đến xác nhận số lượng. Ngay tại hiện trường, xác nhận không có chênh lệch giữa “thùng được hiển thị hoàn thành trên màn hình” và “thùng thực tế trên kệ”. Trước khi tạo hàng loạt tác vụ, kiểm tra các chỉ thị trùng lặp trên cùng một kệ, xung đột tồn kho dự phòng, đăng nhập thiết bị đầu cuối, và các khu vực sóng yếu. Nếu trong ngày đầu cho phép hiện trường tự ý bỏ qua xử lý ngoại lệ, sẽ không thể truy vết nguyên nhân sau này. Ngay cả khi chấp nhận ngoại lệ, cần ghi lại người phê duyệt, lý do, ID thùng, ID kệ, và hạn chót đối chiếu sau.
Trong vài ngày đầu sau khi vận hành, vào cuối mỗi ca, đối chiếu ba số lượng tồn: Thứ nhất là số lượng đã rút từ kệ dự phòng, thứ hai là số lượng còn lại đang di chuyển, thứ ba là số lượng đã xác nhận trên kệ pick. Nếu số lượng do người thao tác khai báo khác với số lượng trên hệ thống, cần truy vết từ lịch sử tác vụ và thời gian quét trong ngày, đồng thời xác định điều kiện cho phép mang chênh lệch sang ngày hôm sau. Khi tồn kho dự phòng khả dụng đã hết, không tiếp tục tạo tác vụ bổ sung nhầm, mà phải thông báo thiếu hụt cho bộ phận lập kế hoạch, mua hàng và sản xuất. Nếu nguyên nhân gốc của thiếu hàng là do chậm cung ứng, thì dù tăng điểm bổ sung cũng không làm tăng thực tế tồn kho.
Điều kiện rollback cũng cần được xác định trước. Ví dụ, bổ sung đã hoàn thành trên thiết bị đầu cuối nhưng không phản ánh lên WMS, cùng một thùng bị cộng hai lần vào tồn kho kệ, hoặc lô giữ chất lượng bị chuyển thành có thể pick, đều là những sự cố cản trở vận hành an toàn. Chỉ đơn thuần quay lại màn hình cũ sẽ làm mất dấu vị trí các thùng đã di chuyển sau chuyển đổi. Cần đóng băng các tác vụ sau chuyển đổi, kiểm đếm thực tế, phê duyệt chênh lệch rồi mới quay lại vận hành cũ hoặc sửa chữa để tiếp tục. Người quyết định dừng, thông tin liên hệ, mẫu ghi chép giấy sử dụng tại hiện trường, và điều kiện đạt phục hồi cần được kiểm thử như một phần của SAT.
Khi đánh giá vận hành ban đầu, đừng chỉ lấy tiêu chí thành công là không có thiếu hàng. Có thể đã tăng Max quá mức để tránh thiếu, đặt thùng ra lối đi, và lô cũ bị tồn đọng phía trong. Cần xem xét đồng thời tồn kho trung bình trên mỗi kệ, tỷ lệ bổ sung khẩn cấp, độ biến động lead time bổ sung, tỷ lệ xác nhận thủ công, tỷ lệ chọn nhầm hàng giữ chất lượng, và tác vụ chưa hoàn thành giữa các ca. Sau khi thay đổi giá trị cài đặt, cần lưu lại ngày thay đổi và xác nhận thành phần mã hàng, kế hoạch sản xuất trước và sau thay đổi có giống nhau không. Các chỉ số cải tiến được xử lý như kết quả đo lường thực tế riêng của khách hàng, không sử dụng làm hiệu quả chung để chia sẻ ra ngoài.
Câu hỏi thường gặp
Hệ thống bổ sung kệ picking và WMS có giống nhau không?
Bổ sung thường là một chức năng trong WMS. Tuy nhiên, dù đã có WMS, nếu điểm bổ sung, tác vụ, quét, ngoại lệ, lô chưa được thiết lập phù hợp hiện trường, vẫn sẽ thiếu hàng trên kệ. Quyết định thêm hệ thống riêng hay chỉnh lại WMS hiện có tùy thuộc vị trí bản gốc và phạm vi thay đổi cần thiết.
Chỉ dùng Min/Max có ngăn được thiếu hàng không?
Chỉ dùng Min/Max định kỳ không xử lý được nhu cầu đột xuất, bổ sung chậm, chờ kiểm tra chất lượng, chênh lệch thực tế kho dự phòng. Cần kết hợp trigger theo nhu cầu, ưu tiên, xác nhận tồn kho hợp lệ, trừ tác vụ chưa hoàn thành, xử lý ngoại lệ. Giá trị thiết lập cần thường xuyên rà soát theo thực tế tiêu thụ và thời gian dẫn.
Phân chia vai trò giữa Kanban điện tử và hệ thống bổ sung như thế nào?
Nếu Kanban điện tử phát hiện tiêu thụ hoặc thùng rỗng để gửi yêu cầu bổ sung, WMS hoặc hệ thống khác sẽ xác định nguồn cấp và lô, tạo tác vụ, xác nhận lấy hàng và đặt lên kệ đích. Cần xác định hệ thống nào là bản gốc cho ID tác vụ, số lượng, hủy, gửi lại, tránh tạo hai chỉ thị từ cùng một yêu cầu.
Cần chuẩn bị gì trước khi dự toán chi phí triển khai?
Chuẩn bị danh sách kệ, mã hàng, số lượng/thùng, điều kiện lô, tiêu thụ theo khung giờ, thời gian dẫn hiện trường, thiết bị/nhãn/mạng, tích hợp ERP/MES, kịch bản ngoại lệ. Đưa ví dụ số lượng đại diện và điều kiện đạt FAT/SAT vào RFP, yêu cầu các bên phân biệt chức năng chuẩn, thiết lập, phát triển. Các mục chưa đo thực tế cần ghi rõ là giả định.
Tổng kết
Hệ thống bổ sung kệ picking trong sản xuất không chỉ là thiết bị báo Min/Max, mà là cơ chế chọn tồn kho hợp lệ tại kho dự phòng, phân công công việc, xác nhận thực tế tại kệ nguồn và kệ đích, ghi nhận di chuyển và lô, phục hồi sau thiếu hàng hoặc mất kết nối. Quyết định triển khai dựa trên đo lường thực tế mã hàng đại diện, RFP với ví dụ số lượng, FAT/SAT bao gồm cả ngoại lệ. Định nghĩa rõ thời điểm hàng thực sự đến kệ picking là bước đầu để đồng bộ tồn kho trên màn hình và thực tế.
