Blog

2026.08.25

การเก็บข้อมูลไฟสามสี 2026: ออกแบบ IoT ให้เครื่องจักรเก่าโดยไม่รบกวนการผลิต

การเก็บข้อมูลไฟสามสี 2026: ออกแบบ IoT ให้เครื่องจักรเก่าโดยไม่รบกวนการผลิต

สำหรับโรงงานในประเทศไทยและอาเซียน การเก็บข้อมูลไฟสามสี เป็นจุดเริ่มต้นที่รบกวนเครื่องจักรเดิมค่อนข้างน้อย แต่คำถามสำคัญไม่ใช่เลือกเครื่องส่งหรือเกตเวย์รุ่นใด คำถามคือไฟที่ติดอยู่พิสูจน์อะไรได้บ้าง จะตีความเป็นสถานะเครื่องจักรอย่างไร และการตัดสินใจใดยังต้องอาศัยจำนวนการผลิต ใบสั่งงาน ปฏิทินเวลาหยุด รหัส Alarm หรือรหัสเหตุผลจากผู้ปฏิบัติงาน

บทความนี้อธิบายการเฝ้าดูไฟสัญญาณและ Signal Tower IoT ตั้งแต่การรับ dry contact โดยตรง อุปกรณ์ไร้สายของผู้ผลิต การอ่าน PLC/IO-Link และ edge gateway ไปจนถึงกฎลำดับความสำคัญ คุณภาพข้อมูล ความมั่นคงปลอดภัย OT การสำรวจหน้างาน PoC, RFP, FAT/SAT และการนำข้อมูลไปสร้าง KPI อย่างมีขอบเขต

1. ข้อมูลไฟสัญญาณบอกอะไรได้ และบอกอะไรไม่ได้

มองไฟสัญญาณเป็น “จุดสังเกต” ไม่ใช่ความจริงทั้งหมด

ไฟแดง เหลือง เขียว หรือเสียง buzzer สะท้อนสิ่งที่ระบบควบคุมเลือกแสดงออกมา การรับสัญญาณจาก contact ที่ปลอดภัย ติด transmitter กับไฟรุ่นที่รองรับ หรืออ่าน output จาก PLC อาจทำให้เริ่มเก็บข้อมูลได้โดยไม่ต้องแก้โปรแกรมควบคุมครั้งใหญ่ จึงเหมาะกับโรงงานที่มีเครื่องจักรหลายยุคและหยุดเครื่องได้ยาก

อย่างไรก็ตาม ข้อเท็จจริงดิบคือ input ใดเปิด ปิด หรือเปลี่ยนเมื่อใด ไม่ได้พิสูจน์โดยอัตโนมัติว่าเครื่องเสีย กำลังผลิตจริง หรือหยุดเพราะขาดวัตถุดิบ ต้องตรวจแบบไฟฟ้า สายไฟ Logic ของเครื่อง มาตรฐานการปฏิบัติงาน และพฤติกรรมจริงของแต่ละเครื่อง

คำถามใช้ข้อมูลไฟอย่างเดียวได้หรือไม่หลักฐานเพิ่มเติม
Input เปิดหรือปิดเมื่อใดได้แบบมีเงื่อนไขวิธีรับสัญญาณ แหล่งเวลา และกฎข้อมูลขาดหาย
ไฟติดหรือกะพริบนานเท่าใดได้แบบมีเงื่อนไขSampling, debounce และนิยามการกะพริบ
เครื่องแสดงสถานะอะไรได้หลังทำ Mappingกฎการติดพร้อมกันและลำดับความสำคัญรายเครื่อง
Cycle การผลิตจริงเป็นเท่าใดไม่ได้Completion pulse จำนวนผลิต หรือบันทึกการผลิต
เครื่องหยุดเพราะอะไรโดยทั่วไปไม่ได้Alarm รหัสเหตุผล และประวัติซ่อมบำรุง
OEE เป็นเท่าใดไม่ได้เวลาแผน จำนวน คุณภาพ และฐานความเร็วที่ตกลงกัน

หากเรียกเวลาที่ไฟเขียวติดว่า “เวลาเดินเครื่องจริง” ก่อนตรวจสอบ ความน่าเชื่อถือจะเสียได้ง่าย บางเครื่องยังเปิดไฟเขียวขณะรอชิ้นงาน บางเครื่องเปิดไฟเหลืองช่วง warm-up และเมื่อไฟควบคุมดับอาจไม่มีไฟใดติด ผลลัพธ์ระยะแรกที่ดีจึงไม่ใช่ Dashboard ที่สวยที่สุด แต่เป็นโมเดลข้อมูลที่อธิบายและตรวจย้อนกลับได้

แยกข้อมูลออกเป็นสี่ชั้น

  1. Raw input เก็บแดง เหลือง เขียว buzzer contact และสถานะการสื่อสารตามที่สังเกตได้
  2. Normalized state ใช้กฎที่มี Version แปลงเป็น RUN, STOP, ALARM, IDLE หรือ UNKNOWN
  3. Business event เช่น เริ่มหยุด ฟื้นตัว ยืนยันเหตุผล หรือเริ่มเปลี่ยนรุ่น
  4. KPI รวม Event กับ Work order จำนวน คุณภาพ และปฏิทินหยุดตามแผน

การแยกชั้นทำให้แก้กฎภายหลังและคำนวณประวัติใหม่ได้โดยไม่ทำลายหลักฐานดิบ อีกทั้งป้องกันไม่ให้ชื่อสีบนหน้าจอถูกเข้าใจว่าเป็นข้อเท็จจริงจากเครื่องโดยตรง

2. เลือกสถาปัตยกรรมสำหรับการเฝ้าดูไฟ PATLITE และเครื่องจักรเก่า

การเก็บข้อมูลไฟสามสี 2026: ออกแบบ IoT ให้เครื่องจักรเก่าโดยไม่รบกวนการผลิต - figure 1

แบบ A: รับ dry contact โดยตรง

Digital input สามารถอ่าน contact หรือจุดแยกสัญญาณที่ผ่านการอนุมัติจากวงจรไฟ วิธีนี้ทำให้ความสัมพันธ์ระหว่างสายและ input ชัดเจนและไม่ต้องใช้ระบบวิทยุ แต่ต้องตรวจแรงดัน ขั้ว การแยกวงจร พื้นที่ terminal การเข้าตู้ แบบไฟฟ้า การรับประกันเครื่อง และผู้รับผิดชอบงานบำรุง

สายชั่วคราวใน PoC ไม่ควรถูกปล่อยให้กลายเป็นมาตรฐาน Production โดยปริยาย เอกสารส่งมอบควรรวมหมายเลขสายและ Terminal แบบที่แก้ไขแล้ว ช่องสำรอง ขั้นตอนเปลี่ยนอุปกรณ์ และหลักฐานว่าความขัดข้องของระบบเก็บข้อมูลไม่กระทบ Control หรือ Safety

แบบ B: ใช้อุปกรณ์ไร้สายของผู้ผลิต

เอกสาร PATLITE ระบุว่า WD system รับข้อมูล input จากไฟสัญญาณผ่าน transmitter ส่งผ่านเครือข่ายไร้สาย WD ไปยัง receiver/host และบันทึก CSV ผ่านซอฟต์แวร์ตั้งค่า คำอธิบายผลิตภัณฑ์ปัจจุบันนำเสนอการเก็บสถานะจากไฟรุ่นที่รองรับโดยไม่ขึ้นกับอายุหรือรุ่นของเครื่องจักร ส่วน WD PRO เพิ่มทางเลือก contact input และการเชื่อมต่อ แต่ต้องตรวจรุ่นที่รองรับ Connector และ Capacity จริงทุกครั้ง

คู่มือกล่าวถึงเครือข่าย receiver หนึ่งชุดรองรับ transmitter สูงสุด 30 ตัว และเอกสารปัจจุบันระบุ 20 ตัวเป็นจำนวนแนะนำในบริบทของผลิตภัณฑ์ นี่เป็นข้อจำกัดเฉพาะผลิตภัณฑ์ ไม่ใช่เป้าหมายสากลของการออกแบบ ระยะสื่อสารในโบรชัวร์ก็เป็นค่าอ้างอิงภายใต้เงื่อนไขที่กำหนด ไม่ใช่ค่ารับประกันท่ามกลางเครื่องโลหะ ตู้ ผนัง วัสดุที่เคลื่อนที่ และสัญญาณวิทยุอื่นในโรงงานไทย จึงต้องสำรวจคลื่นและทดสอบรับมอบที่หน้างาน

ระบบไร้สายอาจลดงานดัดแปลง แต่ต้องกำหนดผู้ดูแลไฟเลี้ยง transmitter ความเข้ากันได้ อะไหล่ Backup Configuration ขอบเขตผลกระทบเมื่อ receiver เสีย และการเปลี่ยนแปลงสภาพวิทยุ การส่งออก CSV ยังไม่ใช่ KPI และแอป Visualization เป็นฟังก์ชันฝั่ง Host ที่แยกจากการรับสัญญาณ

แบบ C: อ่านจาก PLC หรือ IO-Link

ถ้า PLC มี State bit หรือ Alarm code ที่มีประโยชน์อยู่แล้วและสามารถเข้าถึงภายใต้ Change control ได้ PLC อาจให้บริบทลึกกว่าไฟสัญญาณ ไม่จำเป็นต้องเลือกอย่างใดอย่างหนึ่งทั้งโรงงาน อาจใช้ไฟเป็นจุดเริ่มต้นร่วมที่รบกวนน้อย และเชื่อม PLC เฉพาะเครื่องที่คุ้มกับข้อมูลละเอียด อ่านภาพรวมได้ใน คู่มือการเก็บข้อมูล PLC

IO-Link เป็นมาตรฐาน IEC 61131-9 ใช้การสื่อสารแบบ Point-to-point สำหรับ Sensor และ Actuator และรองรับข้อมูล Process, Parameter และ Diagnostic แบบสองทิศทาง IO-Link ไม่ใช่ Fieldbus และไม่ใช่ข้อบังคับสำหรับไฟสัญญาณเก่าทุกตัว ใช้เมื่อ Device และ Master รองรับ แพ็กเกจที่ IO-Link Community แสดงเป็น Release ปัจจุบันคือ Version 1.1.5 (2025 package) โดยควรใช้ข้อกำหนดและ IODD ของอุปกรณ์เป็นเอกสารอ้างอิงหลักสำหรับอินเทอร์เฟซ

แบบ D: รวมหลายวิธีด้วย Edge gateway

โรงงานจริงมักมีทั้ง Contact, Wireless, PLC และ IO-Link Edge gateway สามารถแปลงข้อมูลเหล่านี้เป็น Event มาตรฐานและสร้างขอบเขตกับระบบส่วนบน หน้าที่อาจรวม Timestamp, debounce, ตรวจการกะพริบ, Local buffer, Retry, Deduplication, Heartbeat, Version ของ Configuration และการส่งข้อมูลที่มีการยืนยันตัวตน

ปัจจัยDirect contactWireless add-onPLC / IO-LinkEdge integration
การรบกวนเครื่องเดิมขึ้นกับงานสายมักลดงานได้ขึ้นกับสิทธิ์และการเปลี่ยนขึ้นกับวิธี Field
ความลึกของข้อมูลสถานะ InputสถานะไฟTag และ Diagnostic ได้รวมและทำ Normalization
จุดสำรวจหลักแบบ การแยกวงจร งานตู้รุ่น คลื่น ไฟเลี้ยงTag สิทธิ์ Cycle, IODDBuffer เวลา Retry ผู้ดูแล
ความขัดข้องที่ต้องทดสอบสายขาด/Input เสียวิทยุหรือ Transmitter หายสื่อสารหรือ Setting เปลี่ยนStore-and-forward และข้อมูลซ้ำ

หากต้องการเปรียบเทียบแนวทางทั้งหมด ดู คู่มือ Retrofit IoT สำหรับเครื่องจักรเก่า

3. สร้าง State model สำหรับแดง เหลือง เขียว และ Buzzer

อย่ากำหนดความหมายของสีเป็นสากล

“เขียวคือเดิน เหลืองคือรอ แดงคือ Alarm” ใช้เป็นสมมติฐานใน Workshop ได้ แต่ไม่ใช่ความจริงทั้งโรงงาน ความหมายเปลี่ยนตามผู้ผลิต Version โปรแกรม ประวัติดัดแปลง Mode และมาตรฐานงาน สำหรับแต่ละเครื่องให้เก็บ:

  • แบบไฟฟ้าและสายไปยังไฟสัญญาณ
  • เงื่อนไขของไฟค้าง ไฟกะพริบ และ Buzzer
  • การแสดงจริงช่วง Start, Production, รอวัสดุ, เปลี่ยนรุ่น, Alarm, Maintenance และไฟดับ
  • รูปแบบที่ติดพร้อมกัน
  • วิธีที่ผู้ปฏิบัติงานตีความและบันทึกอยู่
  • Bypass, Manual mode และประวัติการแก้ไข

จัดทำตารางสถานะที่มีผู้ตรวจ วันที่ และ Version ของแบบหรือ Logic ไม่พึ่งเพียงคำอธิบายปากเปล่า

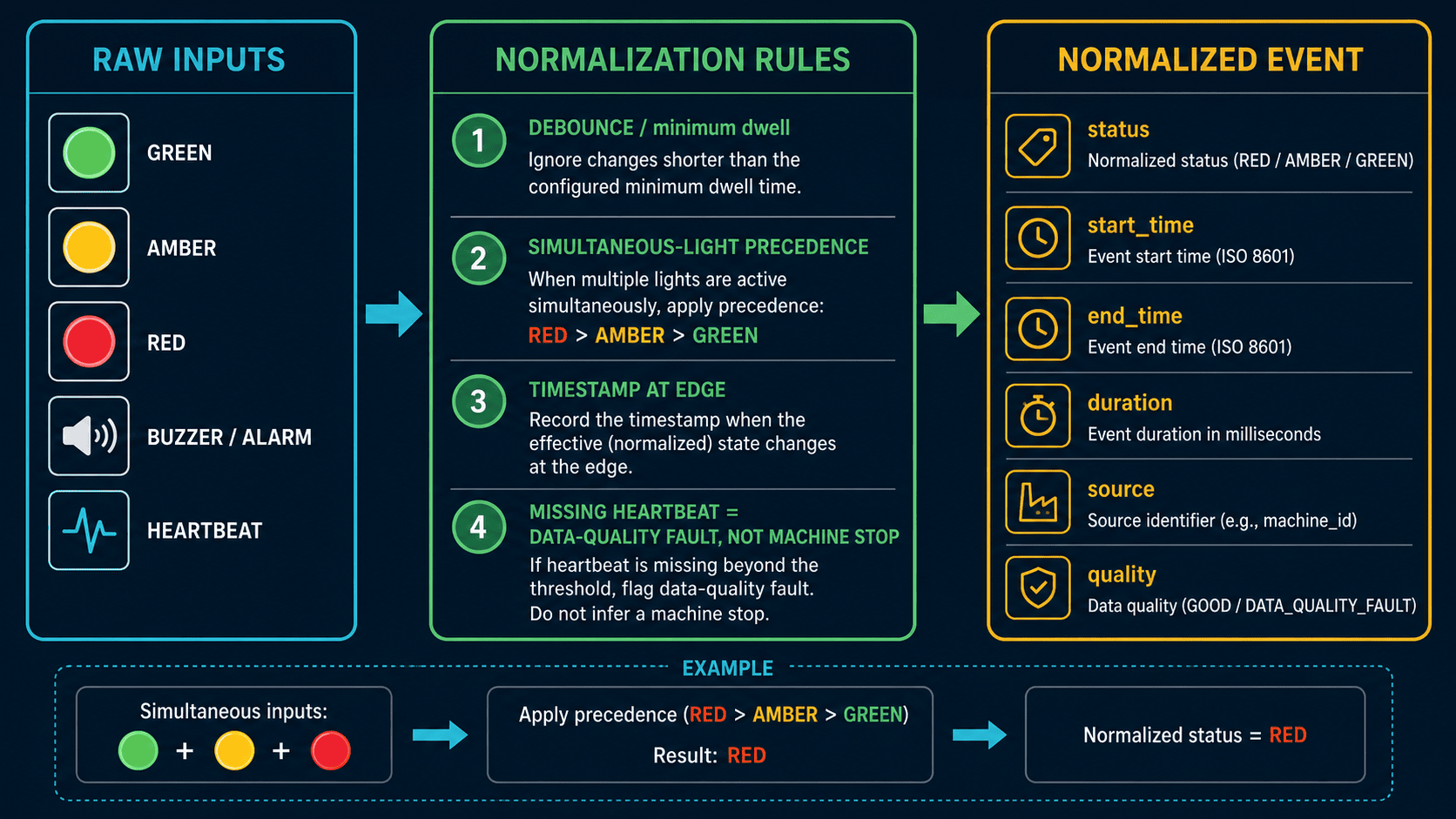

เขียนกฎลำดับความสำคัญให้ชัด

ตัวอย่างต่อไปนี้เป็นเพียง ตัวอย่างการออกแบบโครงการ ไม่ใช่คำแนะนำสากล

Raw input ตัวอย่างNormalized state ที่อาจใช้สิ่งที่ต้องยืนยัน
แดง ON + Buzzer ONALARMLogic เครื่องระบุ Alarm จริงหรือไม่
เขียว ON + เหลือง ONRUN_WITH_WARNINGยังผลิตหรือกำลังรอ
เหลืองกะพริบMATERIAL_CALLPattern และมาตรฐานงาน
ทุก Input OFFOFF หรือ UNKNOWNไฟ Control, ไฟ Input และ Communication
Communication lossMISSINGเวลารับล่าสุดและ Heartbeat

แม้กฎจะสรุปแดงพร้อมเขียวเป็น ALARM ก็ต้องเก็บ Raw input ทั้งคู่ ให้ Rule มี Version และ Effective time เพื่อย้อนคำนวณได้เมื่อความหมายเปลี่ยน

แยกการกะพริบจริงออกจาก Chatter

การกะพริบอาจมีความหมาย แต่ Contact chatter และ Communication ที่ไม่นิ่งก็สร้าง Transition สั้นได้ ค่า Debounce เดียวทั้งโรงงานอาจลบ Pattern จริงหรือเก็บ Noise เป็น Event ใน PoC ควรเก็บ Edge ดิบ สังเกต Pattern จริง แล้วกำหนดกฎตามกลุ่มเครื่อง ช่วงเวลาตัวอย่างที่ทดลองต้องระบุว่าเป็นเพียง Design example

การเก็บข้อมูลไฟสามสี 2026: ออกแบบ IoT ให้เครื่องจักรเก่าโดยไม่รบกวนการผลิต - figure 2

4. คุณภาพข้อมูล: เวลา สัญญาณชีพ ข้อมูลขาด และการแก้ไข

แยก Event time ออกจาก Receive time

หนึ่ง Event อาจมีเวลาที่ Input เปลี่ยน เวลาที่ Transmitter ส่ง เวลาที่ Gateway รับ และเวลาที่ Server บันทึก หากบีบทั้งหมดเป็น Timestamp เดียว จะมองไม่เห็น Delay และการส่งย้อนหลัง อย่างน้อยให้แยก Event time กับ Receive time และบันทึก Time source, Time zone และวิธี Sync ทดสอบนาฬิกาคลาด วันและกะข้าม Gateway restart และ Event มาถึงล่าช้า

ใช้ Heartbeat แยก “ไม่เปลี่ยน” กับ “มองไม่เห็น”

หากไม่มี Transition หลายชั่วโมง อาจหมายถึงเครื่องคงสถานะเดิม หรือระบบรับข้อมูลหยุดก็ได้ ออกแบบ Liveness ในช่วง Transmitter, Receiver, Gateway และ Upstream ตามความเหมาะสม ใช้ Quality state เช่น valid, stale, missing และ maintenance

อย่ายืดไฟเขียวล่าสุดตลอดช่วง Communication loss เพราะจะเพิ่มเวลาเดินเครื่องเทียม และอย่าเติมข้อมูลที่หายเป็นศูนย์หรือ Stop โดยไม่บอก UNKNOWN/MISSING ต้องเป็นสถานะที่ยอมรับได้ พร้อมกฎว่าตัดออกจากตัวหาร KPI หรือรายงานเป็นตัวชี้วัดคุณภาพข้อมูลอย่างไร

ทดสอบ Retry, Duplicate และ Event สลับลำดับ

หลังเครือข่ายกลับมา Event ใน Buffer อาจมาถึงไม่ตรงลำดับเกิด ต้องมีข้อมูลพอสำหรับ Deduplication เช่น Device, Input, Event ID, Occurrence time และ Sequence หรือวิธีเทียบเท่า ตกลงว่ารายงานกะที่ออกแล้วจะคำนวณใหม่อย่างไรเมื่อ Event มาช้า

เก็บ Manual correction เป็น Audit trail

ผู้ปฏิบัติงานอาจแก้เหตุผล และช่างอาจแก้ State ที่ระบบตีความผิด ห้ามเขียนทับ Raw data ให้เก็บผลอัตโนมัติ ค่าแก้ ผู้แก้ เวลา เหตุผล และการอนุมัติแยกกัน อัตราการแก้สูงเป็นสัญญาณว่ากฎหรือ Input อาจไม่ตรงกับงานจริง

5. ความมั่นคงปลอดภัย OT และขอบเขตเครือข่าย

Input ที่เรียบง่ายไม่ได้ทำให้ Receiver หรือ Gateway ปลอดภัยโดยอัตโนมัติ Asset ที่ไม่มีผู้ดูแล ใช้ค่าเริ่มต้น ไม่มีเจ้าของการ Update หรือเข้าถึงระบบส่วนบนกว้างเกินไปเพิ่มความเสี่ยงได้

NIST IR 8259 Revision 1 ฉบับ Final เดือนเมษายน 2026 อธิบายกิจกรรมพื้นฐานด้าน Cybersecurity สำหรับผู้ผลิตผลิตภัณฑ์ IoT ส่วน NIST IR 8259A กำหนดความสามารถทางเทคนิคของอุปกรณ์ และ NIST IR 8259B ครอบคลุมความสามารถสนับสนุนที่ไม่ใช่ด้านเทคนิค เช่น เอกสารและการให้ข้อมูล เอกสารเหล่านี้เป็นแนวทาง ไม่ใช่ข้ออ้างว่ากฎ NIST บังคับโรงงานเอกชนในไทย โดยใช้ Revision 1 ทบทวนกิจกรรมตลอดวงจรชีวิตของผู้ผลิต และใช้ 8259A/8259B เป็นกรอบอ้างอิงเมื่อประเมินอุปกรณ์ที่เชื่อมต่อและผู้จัดหา

รายการออกแบบควรครอบคลุม:

  • Asset inventory และ Owner ของ Transmitter, Receiver, Gateway, Server และเครื่องบริหาร
  • Authentication, Authorization, Certificate และการเก็บ Secret
  • อนุญาตเฉพาะทิศทาง ปลายทาง และ Service ที่จำเป็นข้ามขอบเขต OT
  • เส้นทาง Update ที่ควบคุมได้โดยไม่สมมติว่าต่อ Internet ตรง
  • Backup, Recovery, Firmware information และ Support lifetime
  • Log ที่เวลาอ้างอิงตรงกันและการตรวจ Setting change หรือ Communication loss
  • เงื่อนไขอนุมัติ จำกัดเวลา และบันทึก Remote support
  • การแยกเพื่อให้ความขัดข้องของระบบเก็บข้อมูลไม่กระทบ Machine control หรือ Safety

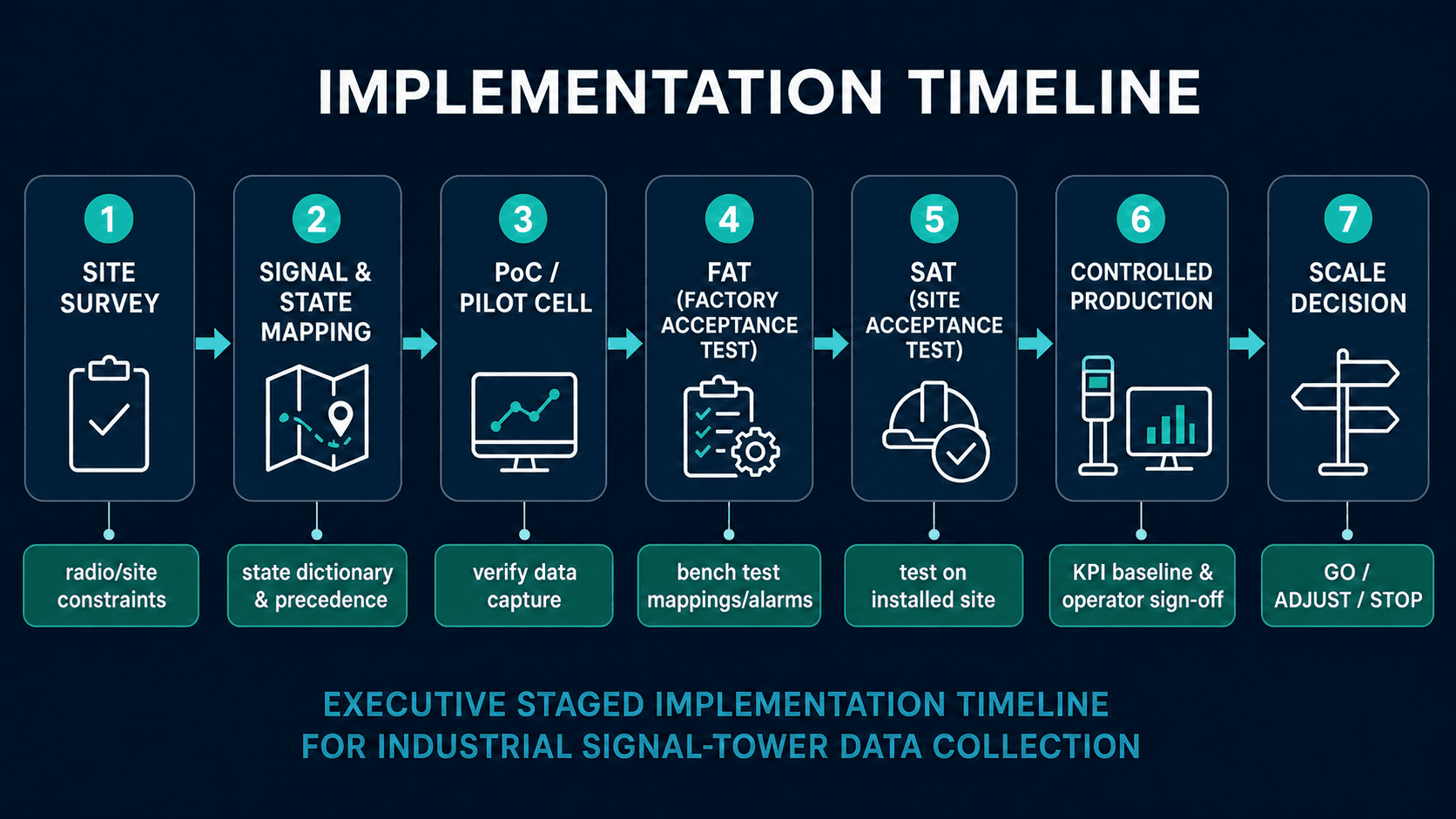

6. จาก Site survey สู่ PoC และ RFP ที่เปรียบเทียบได้

สำรวจ “ความแตกต่าง” ไม่ใช่แค่จำนวนเครื่อง

ทะเบียนเครื่องควรมีผู้ผลิต อายุ รุ่นไฟ สาย ไฟเลี้ยง พื้นที่ตู้ สิทธิ์ PLC สภาพคลื่น Zone เครือข่าย รูปแบบกะ ความหมายของไฟ และผู้ดูแล สำหรับ Wireless ให้ทดสอบสภาพใช้งานจริง ไม่ใช้ระยะอ้างอิงในโบรชัวร์เป็นค่ารับประกัน สำหรับ Contact ให้ตรวจจุดแยกที่ปลอดภัย เวลาหยุดงาน และความพร้อมของแบบ

ให้ PoC พิสูจน์การตัดสินใจ ไม่ใช่เพียง “เชื่อมต่อได้”

PoC 5–10 เครื่องหรือหนึ่งกะเป็นเพียง ตัวอย่างการออกแบบขอบเขต ไม่ใช่มาตรฐาน เลือกความหลากหลายให้ครอบคลุมตระกูลเครื่อง สถานะ สภาพคลื่น และความแตกต่างระหว่างกะที่อาจมีผลต่อการตัดสินใจขยายระบบ

PoC ควรพิสูจน์ว่า:

  1. รับ Pattern สำคัญทั้งไฟค้าง ติดพร้อมกัน กะพริบ และ Buzzer ได้
  2. Trace Raw input ไป Normalized state และ Review Rule ได้
  3. แยกไฟดับ Communication loss, Restart, Retry, Duplicate และ Clock issue ได้
  4. เทียบ Event กับการสังเกตและเอกสารการผลิตปัจจุบันได้
  5. รหัสเหตุผลและ Correction มี Audit trail
  6. มีเจ้าของ Account, Network, Update และ Backup
  7. ประเมินงานเพิ่มเครื่อง เปลี่ยนอุปกรณ์ และ Support ได้

เขียน RFP ให้ผู้เสนอราคาตอบบนฐานเดียวกัน

หมวด RFPเนื้อหาที่ต้องระบุหลักฐานที่ขอ
Scope/Assumptionรายการเครื่อง ข้อจำกัด แบบที่มีExclusion และ Survey dependency
InputContact, Wireless, PLC, IO-Link, Blink, BuzzerCompatibility และวิธีติดตั้ง
State modelRaw, Normalized, Precedence, VersionRule table และวิธีคำนวณใหม่
Data qualityTime, Debounce, Heartbeat, Missing, RetryData dictionary, Log, Test method
SecurityAsset, Access, Boundary, Update, BackupArchitecture, Role, Recovery
IntegrationCSV, API, Database, DashboardSchema, Error handling, Retry
AcceptanceFAT, SAT, Controlled productionTest case, Evidence, Correction
OperationMonitoring, First response, Change, TrainingRACI และ Support deliverables

เพื่อแยกขอบเขต Logger ธรรมดาออกจาก Platform ที่บริหารได้ อ่าน เปรียบเทียบ Industrial data logger กับ Factory IoT

เปรียบเทียบต้นทุนด้วย WBS ไม่สร้างราคาตลาดขึ้นเอง

แยก Hardware/Adapter, งานไฟฟ้า, Survey คลื่นและเครือข่าย, Gateway/Server/Storage, Data model/Dashboard, Security, Commissioning/FAT/SAT, Training, Spare, License และ Lifecycle support ให้ผู้เสนอระบุ Included, Excluded, Quantity-dependent และ Site-confirmation รวมถึงโครงสร้างต้นทุนเมื่อเพิ่มเครื่อง เปลี่ยน Rule เปลี่ยน Gateway หรือ Update Security

7. รับมอบเป็นขั้นด้วย FAT, SAT และ Controlled production

การเก็บข้อมูลไฟสามสี 2026: ออกแบบ IoT ให้เครื่องจักรเก่าโดยไม่รบกวนการผลิต - figure 3

FAT: พิสูจน์ Logic และพฤติกรรมเมื่อผิดปกติ

ทดสอบไฟเดี่ยว การติดพร้อมกัน กะพริบ และ Buzzer รวมถึงการเปลี่ยนสถานะสั้น การขาดไฟของ Input/Gateway การหลุดและฟื้นตัวของการเชื่อมต่อ การพักข้อมูล การส่งซ้ำ ข้อมูลซ้ำ ลำดับสลับ นาฬิกาคลาดเคลื่อน การข้ามวันและกะ Asset ที่ไม่รู้จัก การดำเนินการโดยผู้ไม่มีสิทธิ์ และการกู้คืนจาก Backup พร้อมเก็บผลที่คาดหวัง Log จริง ความคลาดเคลื่อน และผลการแก้ไข

SAT: พิสูจน์ระบบที่ติดตั้งจริงในโรงงานไทย

SAT ต้องรวมสาย ไฟ ตู้ แหล่งจ่าย วิทยุ Network, Time source, Upstream system และ Workflow ของผู้ใช้ เทียบพฤติกรรมที่เห็นกับ Event ที่เก็บ สำหรับ Wireless ใช้วิธีและสภาพหน้างานที่ตกลง ไม่ใช้ระยะโบรชัวร์เป็นเกณฑ์ สำหรับ Direct contact ตรวจว่าการถอดหรือเสียของวงจร Monitoring ไม่กระทบ Control/Safety

Controlled production: พิสูจน์ว่าตัวเลขช่วยให้ลงมือทำ

ก่อนขยายระบบ ให้เดินระบบในขอบเขตจำกัดและเทียบกับรายงาน ใบสั่งงาน จำนวน รหัสเหตุผล และประวัติการบำรุงรักษา ทบทวนช่วง UNKNOWN/MISSING จุดที่ไม่ตรงกัน รูปแบบการแก้ไข การแจ้งเตือนที่นำไปสู่การทำงานหรือเป็นสัญญาณรบกวน ความต่างระหว่างกะ และผู้รับผิดชอบ หากไม่ผ่านให้แยกว่าปัญหาอยู่ที่ข้อมูลเข้า กฎ กระบวนการ หรือวัตถุประสงค์การใช้งาน

8. สร้าง KPI โดยไม่ก้าวเกินหลักฐาน

ไฟสัญญาณช่วยคำนวณระยะเวลาที่สังเกต Input หรือ Normalized state จำนวน Transition และช่วงข้อมูลหายได้ ตั้งชื่อให้ตรง เช่น “เวลาที่สังเกตไฟเขียว” หรือ “เวลา ALARM ตามกฎ” แทน “เวลาเดินจริง” หรือ “เวลาเสีย” ที่ยังไม่ตรวจสอบ

สาเหตุจริงต้องมี Reason/Alarm, Cycle time ต้องมี Completion event หรือ Count และ OEE ต้องมี Planned time, Quantity, Quality และฐาน Speed ที่ตกลงกัน ทำ Definition sheet ระบุวัตถุประสงค์ สูตร ตัวตั้ง ตัวหาร Source, Exclusion, Missing treatment, Update frequency, Owner และ Meeting ที่ใช้

Dashboard ควรแสดงความสดใหม่ของข้อมูล ช่วงข้อมูลหาย รุ่นของกฎ ขอบเขตเครื่องจักร และช่วงเวลา พร้อมเจาะลงไปถึง Event ได้ หน้าที่คือช่วยระบุผู้รับผิดชอบตรวจสอบและกำหนดเส้นตาย ไม่ใช่ใช้สีแดงเพื่อกล่าวโทษหน้างาน

9. กำหนดความรับผิดชอบหลังติดตั้ง

งานOwner ที่เป็นไปได้เอกสารควบคุม
ลงทะเบียน Asset, Transmitter และ InputOT / MaintenanceAsset map และ Drawing
อนุมัติความหมาย StateProduction + MaintenanceState table ที่มี Version
ดูแล Gateway และ NetworkIT / OTConfiguration, Access, Backup
ตอบสนองข้อมูลหายMonitoring ownerAlert, Diagnosis, Recovery
ดูแลคุณภาพ Reason codeProductionReason และ Correction trail
กำกับนิยาม KPIBusiness ownerDefinition และ Approval history
Update และ Product supportAsset owner + SupplierVersion, Test, Rollback

RACI จริงขึ้นกับแต่ละบริษัท แต่ความขัดข้องของเครื่อง ความหมายข้อมูลผิด ความขัดข้องของเครือข่าย และปัญหากระบวนการ ไม่ควรถูกส่งเข้าคิวช่วยเหลือเดียวกันโดยไม่มีผู้ตัดสินใจ

10. Checklist การติดตั้ง

Concept และ Survey

  • [ ] ระบุการตัดสินใจทางธุรกิจที่ต้องการปรับปรุง
  • [ ] ตรวจรุ่นไฟ สาย แบบ และมาตรฐานงาน
  • [ ] Map ความหมายของสีรายเครื่อง ไม่สมมติเป็นสากล
  • [ ] รวมไฟพร้อมกัน กะพริบ Buzzer, All-off และ Manual mode
  • [ ] เปรียบเทียบ Contact, Wireless, PLC/IO-Link และแบบผสม
  • [ ] วางแผนสำรวจคลื่นหน้างานเมื่อใช้ Wireless

Data และ Security

  • [ ] แยก Raw, Normalized, Event และ KPI
  • [ ] กำหนด Timestamp, Time source, Time zone และ Clock check
  • [ ] กำหนด Debounce, Heartbeat, Missing, Retry และ Duplicate
  • [ ] เก็บ Manual correction โดยไม่ลบ Raw data
  • [ ] มี Asset, Owner, Access และ Support status
  • [ ] จำกัด OT boundary และพิสูจน์การแยก Control/Safety

PoC และ Acceptance

  • [ ] เลือกความแตกต่างที่จำเป็น ไม่ใช่เลือกเพียงจำนวนที่สะดวก
  • [ ] ทดสอบ Combination และ Failure path ใน FAT
  • [ ] ตรวจ Environment และผู้ใช้จริงใน SAT
  • [ ] Reconcile กับหลักฐานผลิตใน Controlled operation
  • [ ] บันทึก Criteria, Evidence, Correction และ Scale decision
  • [ ] เปรียบเทียบ WBS และหน้าที่ตลอด Lifecycle

คำถามที่พบบ่อย

การเก็บข้อมูลไฟสามสีคำนวณ OEE ได้โดยตรงหรือไม่?

ไม่ได้ ระยะเวลาไฟเป็นข้อมูลสังเกต OEE ต้องมีเวลาแผน จำนวน คุณภาพ และฐานความเร็วที่ตกลง พร้อมกฎ UNKNOWN/MISSING ต้องตรวจแต่ละองค์ประกอบก่อนเรียกผลว่า OEE

การเฝ้าดูไฟ PATLITE ติดตั้งเพิ่มกับเครื่องเก่าได้หรือไม่?

ในหลายกรณีทำได้เมื่อมีไฟรุ่นที่รองรับหรือ Contact ที่เข้าถึงอย่างปลอดภัย PATLITE อธิบาย WD สำหรับเก็บสถานะจากไฟที่รองรับโดยไม่ขึ้นกับอายุหรือรุ่นเครื่อง แต่ยังต้องตรวจ Compatibility, Wiring, Power และ Receiver configuration จริง

Signal Tower IoT ควรใช้แบบไร้สายหรือมีสาย?

ไม่มีคำตอบเดียว มีสายต้องจัดการงานไฟและเส้นทางสาย ไร้สายต้องจัดการ Compatibility, Power, Radio และขอบเขตเมื่อ Receiver เสีย PLC อาจให้ข้อมูลลึกกว่าหากเข้าถึงได้อย่างมีการควบคุม ให้เปรียบเทียบ Failure และ Maintenance path ใน Survey/PoC

ใช้ระยะสื่อสารในโบรชัวร์เป็นเกณฑ์รับมอบได้หรือไม่?

ไม่ได้ ระยะดังกล่าวเป็นค่าอ้างอิงในเงื่อนไขที่ระบุ ต้องกำหนดเกณฑ์และทดสอบในสภาพใช้งานจริงของโรงงานไทย

PoC การเก็บข้อมูลเครื่องจักรเก่าควรมีกี่เครื่อง?

ไม่มีจำนวนสากล ตัวอย่าง 5–10 เครื่องเป็นเพียง Design example เลือกขอบเขตที่แทนความต่างซึ่งมีผลต่อ Architecture และการขยายผลได้

เปรียบเทียบค่าใช้จ่ายอย่างไร?

ใช้ WBS ที่รวม Field hardware, งานไฟ, Survey, Gateway/Server, Data model, Security, Commissioning, Training และ Lifecycle support และขอ Assumption/Exclusion แทนการใช้ราคาตลาดที่ไม่มีหลักฐาน

ส่ง CSV เข้า Dashboard โดยตรงเพียงพอหรือไม่?

CSV อาจเป็นรูปแบบส่งข้อมูล แต่ยังไม่มีความหมายที่เชื่อถือได้ ต้องเพิ่ม Identity, Timestamp, Quality flag, Deduplication, State-rule version และการ Reconcile กับข้อมูลธุรกิจ

สรุป: เปลี่ยนจุดสังเกตที่รบกวนน้อยให้เป็นระบบที่อธิบายได้

การเก็บข้อมูลไฟสามสีช่วยเปิดทางเข้าสู่เครื่องจักรเก่าโดยแก้ระบบควบคุมน้อย แต่ไฟไม่ใช่หลักฐานสากลของสาเหตุ Cycle time หรือ OEE ต้องแยก Raw input, Normalized state, Business event และ KPI ทำ Mapping รายเครื่อง และกำหนด Timestamp, Heartbeat, ข้อมูลหาย และการแก้ไขเป็นข้อกำหนดหลัก

เลือก Direct contact, Wireless add-on, PLC/IO-Link หรือ Edge แบบผสมตามเครื่องเดิมและผู้ดูแล ใช้การสำรวจหน้างาน RFP ที่เปรียบเทียบได้ FAT ที่ทดสอบภาวะผิดปกติ SAT หน้างาน และการผลิตแบบควบคุม เพื่อรับมอบผลที่นำไปทำงานและอธิบายได้ ไม่ใช่เพียง Dashboard ที่แสดงตัวเลขเปลี่ยนไป

TOMAS TECH สามารถช่วยตั้งแต่การออกแบบแนวคิด สำรวจโรงงานในประเทศไทย กำหนดขอบเขต PoC, State mapping, RFP และเกณฑ์ FAT/SAT หากยังอยู่ในช่วงตัดสินใจว่าจะเริ่มกับเครื่องจักรหลายยุคอย่างไร สามารถ ติดต่อเรา ได้ตั้งแต่ก่อนล็อกสถาปัตยกรรมและเกณฑ์รับมอบ

เอกสารอ้างอิง
